Vận chuyển trạm trộn bê tông: tháo dỡ, chia kiện, lắp dựng

Công ty TNHH Vận Tải Project Shipping tự tin là một trong những nhà thầu vận tải Đa Phương Thức hàng đầu tại Việt Nam.

Một trạm trộn bê tông 60 m³/h không phải một kiện hàng. Đó là một silo xi măng dài hơn 10 mét, một cối trộn nặng vài tấn, vài đoạn băng tải, phễu cốt liệu, cabin điều khiển và cả trăm bu lông, cáp điện phải tháo đúng thứ tự.

Khi vận chuyển trạm trộn bê tông, tháo sai, chở sai loại mooc hay quên xin phép cho silo là trạm nằm chờ ngoài bãi, công trường mới thiếu bê tông, còn chủ đầu tư thì trả tiền phạt tiến độ.

Bài này đi qua toàn bộ quá trình vận chuyển trạm trộn bê tông: phân loại trạm, chia kiện, chọn xe, giấy phép lưu hành, chi phí, thời gian, bảo hiểm và checklist để nhận phương án trong 30 phút.

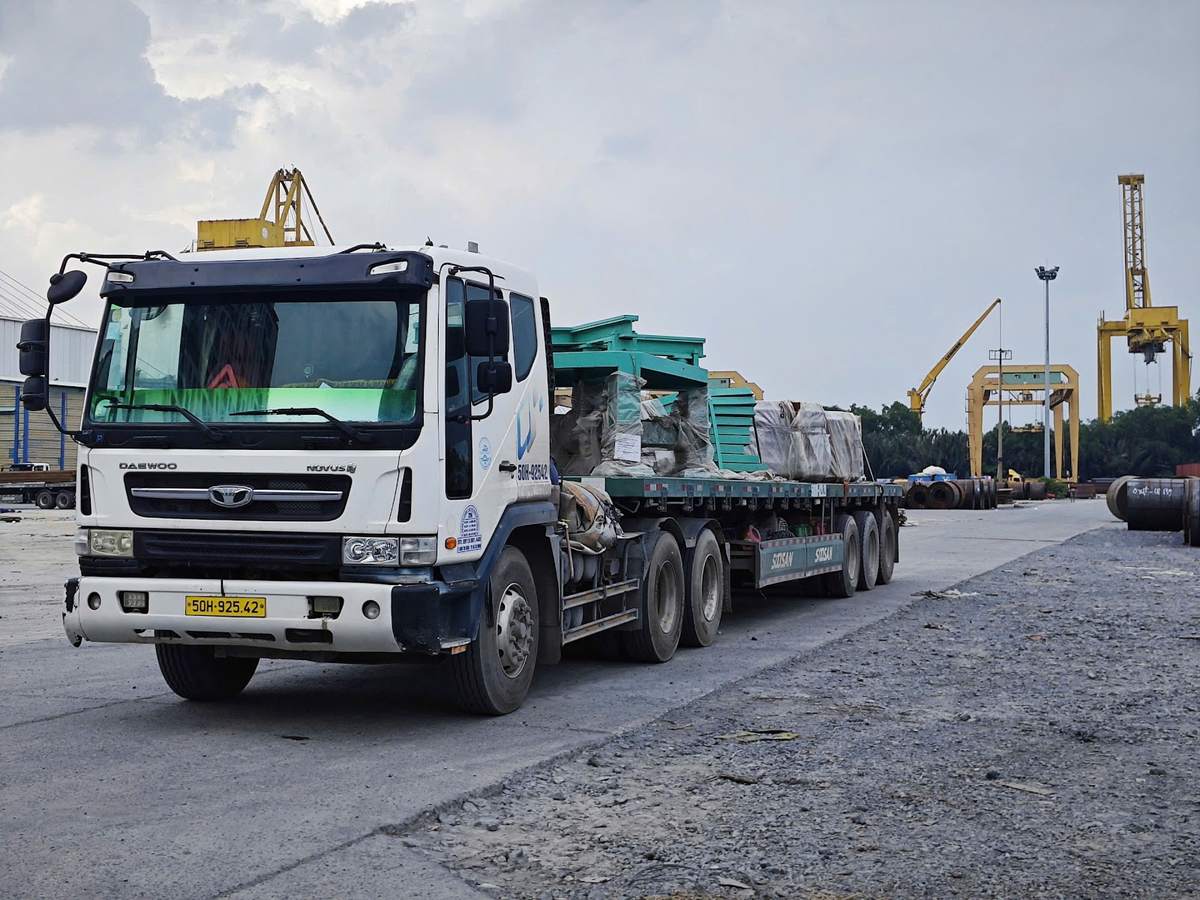

vận chuyển trạm trộn bê tông tháo rời trên mooc sàn
Xe đầu kéo Project Shipping chở thiết bị cơ khí tháo rời trên mooc sàn tại cảng, hình thức vận chuyển tương tự khi tháo dỡ trạm trộn bê tông.

Vận chuyển trạm trộn bê tông khác gì chở một máy móc thông thường?

Máy xúc hay máy phát điện là một khối liền, cẩu lên mooc, chằng buộc rồi chạy. Trạm trộn thì ngược lại: đây là một dây chuyền lắp ghép, nên việc vận chuyển trạm trộn bê tông thực chất là một dự án nhỏ gồm ba phần gắn chặt với nhau.

  • Tháo dỡ và chia kiện: quyết định có bao nhiêu chuyến xe và kiện nào là hàng quá khổ.
  • Chở: mỗi nhóm kiện một loại phương tiện, từ xe thùng thường đến mooc lùn cho silo.
  • Lắp dựng lại: móng mới phải sẵn sàng, cẩu dựng silo phải có mặt đúng ngày kiện tới.

Điểm khó nhất khi vận chuyển trạm trộn bê tông là tính đồng bộ. Xe tới sớm khi móng chưa khô là xe nằm chờ, tính tiền theo ngày. Xe tới muộn là đội lắp dựng và cẩu ngồi không. Vì vậy bên nhận việc vận chuyển trạm trộn bê tông nên cầm được cả lịch tháo lẫn lịch lắp, không chỉ lo phần chạy xe.

Trạm trộn tĩnh và trạm trộn di động: chở khác nhau thế nào?

Trên thị trường, trạm trộn bê tông thương phẩm có công suất phổ biến từ 30 đến 120 m³/h và chia làm hai dòng chính. Phương án vận chuyển trạm trộn bê tông cho hai dòng này khác hẳn nhau.

Tiêu chí Trạm trộn tĩnh (cố định) Trạm trộn di động
Kết cấu Khung thép đặt trên móng bê tông, silo đứng riêng Cối trộn, phễu, băng tải gắn sẵn trên khung có trục bánh và chân chống thủy lực
Mức tháo dỡ Tháo gần hết, chia 4 đến 8 nhóm kiện tùy công suất Gập băng tải, thu chân, kéo nguyên cụm; silo vẫn tháo riêng
Phương tiện chính Mooc sàn cho kết cấu, mooc lùn cho silo, xe thùng cho phụ kiện Đầu kéo kéo trực tiếp khung trạm, thêm xe chở silo và cabin
Giấy phép Thường chỉ silo và khung tầng trộn cần xin Cụm kéo rộng hoặc dài vượt ngưỡng vẫn phải xin
Ứng dụng Trạm bê tông thương phẩm đặt lâu năm Công trình đường, cầu, thủy điện chuyển vị trí theo dự án

Nói ngắn gọn: với trạm di động, vận chuyển trạm trộn bê tông chủ yếu là bài toán giấy phép và tuyến đường vì trạm được thiết kế để kéo đi. Trạm tĩnh thì phần khó nằm ở khâu tháo, đánh dấu và chia kiện sao cho số chuyến ít nhất mà không kiện nào vượt khổ không cần thiết.

Các bộ phận cần tách khi vận chuyển trạm trộn bê tông

Dưới đây là cách chia kiện điển hình cho một trạm tĩnh 60 m³/h có một silo. Kích thước thực tế phụ thuộc hãng sản xuất và model, nên bảng dùng để hình dung khối lượng công việc, không thay cho bản vẽ.

Bộ phận Đặc điểm khi chở Phương tiện thường dùng
Silo xi măng (vỏ rỗng) Thân trụ dài, đường kính thường vượt 2,5 m, là kiện quá khổ chính của cả trạm Mooc lùn hoặc mooc sàn tùy tổng chiều cao
Cối trộn và tầng trộn Nặng, trọng tâm cao, có cửa xả và motor lồi Mooc sàn, chằng 4 góc
Phễu cốt liệu (bin định lượng) Cồng kềnh, nhẹ, dễ móp thành Mooc sàn, kê gỗ đáy
Băng tải xiên, băng tải cân Tháo thành từng đoạn, dài nhưng nhẹ Mooc sàn dài, kê nhiều điểm chống võng
Vít tải xi măng Ống dài, dễ cong nếu kê sai Đi chung chuyến kết cấu
Cabin điều khiển, tủ điện Thiết bị điện tử, sợ rung và nước Xe thùng hoặc mooc sàn phủ bạt
Kết cấu khung, cầu thang, sàn thao tác Nhiều chi tiết rời, dễ thất lạc Xe thùng, đóng kiện theo mã

Nguyên tắc chia kiện của chúng tôi khi vận chuyển trạm trộn bê tông: kiện nào vượt ngưỡng thì gom vào ít chuyến nhất, kiện nhỏ đóng pallet theo mã đánh dấu khi tháo. Chụp ảnh từng mối nối trước khi tháo giúp đội lắp dựng tiết kiệm vài ngày ở đầu nhận.

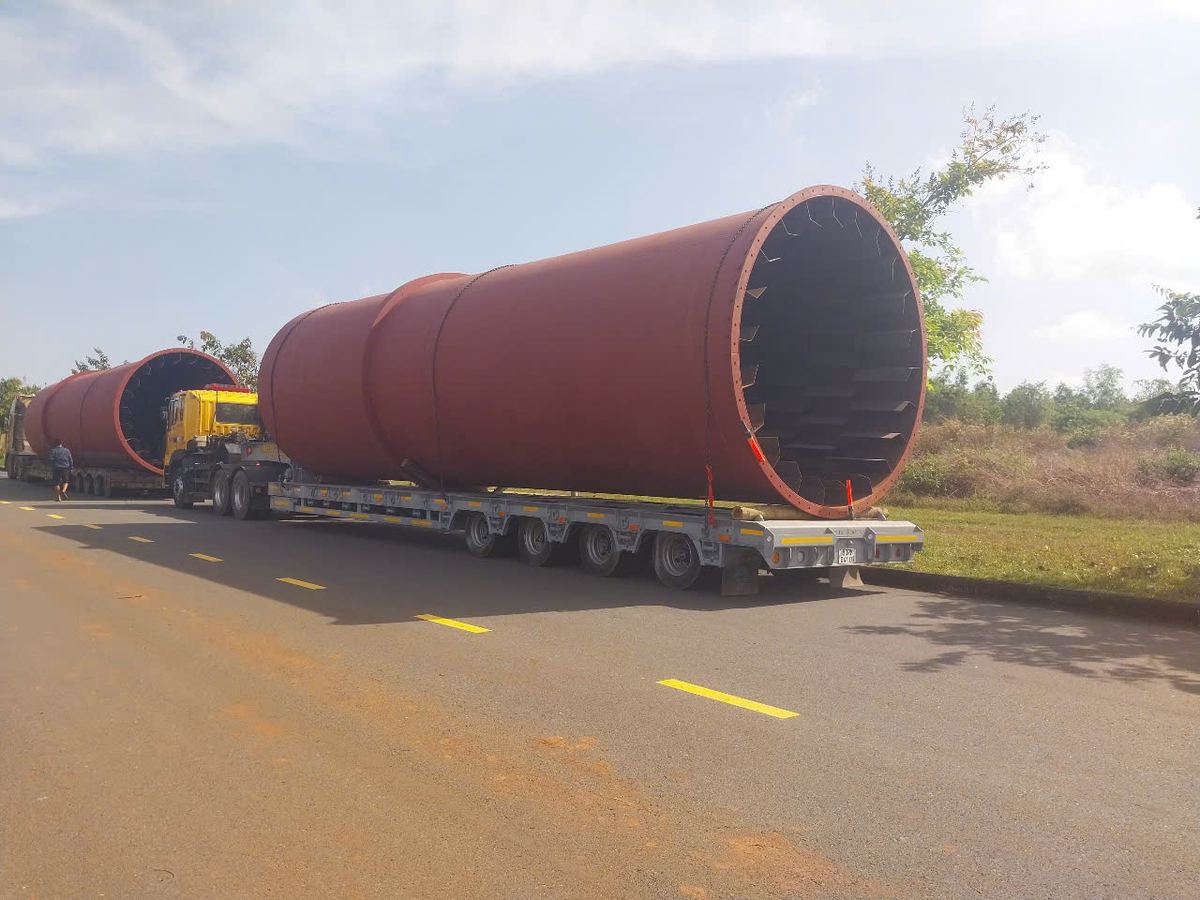

silo xi măng trạm trộn bê tông chằng buộc trên mooc lùn
Bồn trụ thiết bị nằm ngang, chằng buộc trên mooc lùn nhiều trục khi vận chuyển đường dài, hình thức tương tự silo xi măng của trạm trộn bê tông.

Thứ tự tháo, chở, lắp dựng lại trạm trộn

Một dự án vận chuyển trạm trộn bê tông chuẩn thường đi theo 7 bước sau:

  1. Khảo sát hai đầu: đo bản vẽ, xem đường vào trạm cũ, mặt bằng đặt cẩu, móng mới và tuyến đường giữa hai điểm.
  2. Xả sạch vật liệu: vét xi măng tồn trong silo, vệ sinh cối trộn. Silo còn xi măng là nặng thêm vài tấn và rất nguy hiểm khi cẩu.
  3. Ngắt điện, đánh dấu: tháo cáp, đánh mã từng đầu dây và từng mối bu lông, chụp ảnh lưu.
  4. Tháo từ trên xuống: vít tải, băng tải, tầng trộn, phễu cốt liệu, cuối cùng hạ silo bằng cẩu.
  5. Xin giấy phép lưu hành cho các kiện quá khổ song song với lúc tháo, không đợi tháo xong mới xin.
  6. Chở theo thứ tự lắp: kết cấu và silo đi trước, cabin, tủ điện đi sau cùng để không phải chất đống ở công trường mới.
  7. Lắp dựng lại: dựng silo, lắp tầng trộn, băng tải, đấu điện, chạy thử và hiệu chỉnh cân.

Silo nằm ngang trên xe nhưng đứng thẳng khi lắp, nên hai đầu đều cần cẩu. Silo lớn thường phải dựng bằng hai cẩu phối hợp: cẩu chính nhấc đầu trên, cẩu phụ giữ đầu dưới cho tới khi silo thẳng đứng. Đây là khâu rủi ro nhất của cả quá trình vận chuyển trạm trộn bê tông, cần kỹ sư nâng hạ chỉ huy, không để tài xế cẩu tự làm.

Giấy phép lưu hành khi vận chuyển trạm trộn bê tông

Theo Thông tư 12/2025/TT-BXD, sửa đổi bởi Thông tư 19/2026/TT-BXD, hàng xếp lên xe thuộc diện phải xin giấy phép lưu hành khi chạm một trong các ngưỡng sau:

Ngưỡng Giá trị Bộ phận trạm trộn hay chạm
Chiều rộng bao ngoài Trên 2,5 m Silo, phễu cốt liệu, khung trạm di động
Chiều cao bao ngoài Trên 4,2 m Silo đường kính lớn đặt trên mooc sàn
Chiều dài bao ngoài Trên 20 m Trạm di động kéo nguyên cụm, băng tải dài
Khối lượng toàn bộ xe và hàng Trên 48 tấn Hiếm, trừ tầng trộn công suất lớn

Thẩm quyền cấp phép là Sở Xây dựng nơi xuất phát, Khu Quản lý đường bộ hoặc Cục Đường bộ Việt Nam khi tuyến đi qua nhiều địa bàn. Hồ sơ gồm đơn đề nghị, bản vẽ hàng và phương án xếp, giấy đăng ký, kiểm định đầu kéo và mooc. Giấy phép gắn với biển số xe nên thường do đơn vị vận tải đứng tên; chủ trạm chỉ cần cấp bản vẽ và kích thước đúng.

Chiều cao là bẫy hay gặp nhất khi vận chuyển trạm trộn bê tông. Tĩnh không quốc lộ thường 4,5 đến 4,75 m, nhưng nhiều cầu vượt, dây điện, cổng chào chỉ 4,0 đến 4,3 m. Silo đường kính 3 m đặt trên mooc sàn cao khoảng 1,4 m là vượt 4,2 m ngay. Chuyển sang mooc lùn hạ sàn là cách phổ biến để kéo tổng chiều cao xuống. Bài vận chuyển silo, bồn áp lực phân tích kỹ bài toán tĩnh không này. Khi kiện quá rộng hoặc tuyến phức tạp, giấy phép có thể yêu cầu xe hộ tống đi kèm.

Ở các cảng, quy tắc còn chặt hơn: các cảng đều không chấp nhận hàng quá khổ cao hơn giấy phép dù 1 cm, không quá tải dù 1 kg. Khai kích thước silo sai vài phân là xe bị trả về. Chi tiết từng bước có trong bài thủ tục xin phép hàng siêu trường siêu trọng.

cẩu dựng silo trạm trộn bê tông thẳng đứng
Cẩu nâng bồn trụ thiết bị theo phương thẳng đứng tại công trường, thao tác tương tự khi dựng lại silo xi măng của trạm trộn.

Chọn xe chuyên dụng để vận chuyển trạm trộn bê tông

Đội xe Project Shipping chia theo nhóm kiện của trạm, không dùng một loại xe cho tất cả:

  • Silo và khung trạm di động: mooc lùn hoặc mooc sàn 4 trục tải tới 44 tấn. Kiện nặng hơn dùng tổ hợp đầu kéo Trago với mooc 6 trục, xin phép tới 60 tấn.
  • Tầng trộn công suất lớn: khi cả khối nặng và cao, dùng mooc thủy lực đa trục của công ty để hạ chiều cao và chia tải xuống nhiều trục.
  • Băng tải, vít tải, kết cấu: mooc sàn dài, kê nhiều điểm để đoạn băng tải không võng.
  • Cabin, tủ điện, phụ kiện: xe thùng phủ bạt, đi chuyến cuối.

Nếu trạm đi biển, ví dụ chuyển trạm ra đảo hoặc xuất khẩu, cối trộn và phễu có thể đóng container Flat Rack. Silo dài hơn lòng Flat Rack 40 feet thì đi hàng rời. Trạm di động có trục bánh kéo được lên tàu bằng phương án tàu Ro-Ro, bỏ được một lần cẩu ở mỗi cảng. Toàn bộ các phương án này là một phần của dịch vụ vận chuyển hàng siêu trường siêu trọng mà chúng tôi làm trọn gói.

Đang chuẩn bị di dời trạm trộn? Gửi model trạm, bản vẽ silo và hai địa điểm, nhận phương án chia kiện kèm báo giá trong 30 phút. Tư vấn miễn phí, chưa chốt vẫn có số để lập ngân sách.

Gọi 0909 411 668 · Chat Zalo · Gửi yêu cầu báo giá

Chi phí vận chuyển trạm trộn bê tông gồm những gì?

Không có đơn giá cố định theo tấn cho việc vận chuyển trạm trộn bê tông, vì mỗi trạm chia ra số chuyến khác nhau và chỉ vài kiện là quá khổ. Tổng chi phí cộng từ các dòng sau:

Yếu tố Ảnh hưởng tới giá
Số chuyến xe Công suất và số silo quyết định. Trạm có 2 đến 3 silo tăng thêm chuyến quá khổ
Kích thước silo Đường kính và chiều dài quyết định dùng mooc lùn hay mooc sàn, có phải xin phép không
Cự ly và tuyến Đèo dốc, giờ cấm tải nội đô, cầu yếu làm xe nằm đường thêm ngày
Giấy phép lưu hành Tính theo số kiện quá khổ và số địa bàn tuyến đi qua
Xe hộ tống Chỉ phát sinh khi giấy phép yêu cầu
Cẩu hai đầu Cẩu tháo ở trạm cũ, cẩu dựng silo ở trạm mới, tính theo ca
Nhân công tháo, lắp Thường do hãng trạm hoặc đội cơ khí làm, tách riêng khỏi phần vận chuyển
Bảo hiểm hàng hóa Tính theo giá trị khai báo của trạm

Tham khảo khung giá vận chuyển trạm trộn bê tông của chúng tôi cho tuyến chuẩn 100 km: kiện dưới 3,3 m cao và dưới 35 tấn khoảng 14 triệu đồng một chuyến; nhóm silo, tháp cao 3,6 đến 4,1 m khi đã lên xe khoảng 20 đến 22 triệu đồng một chuyến. Cẩu 25 đến 50 tấn cho kiện khoảng 20 tấn thường 3 đến 6 triệu đồng mỗi đầu. Cách tính chi tiết theo cự ly có trong bài chi phí vận chuyển siêu trường siêu trọng.

Khi so báo giá vận chuyển trạm trộn bê tông, hãy yêu cầu mỗi bên tách riêng xe, cẩu, giấy phép, hộ tống và bảo hiểm. Một con số trọn gói không ghi phần loại trừ là con số không so được.

Mất bao lâu để di dời một trạm trộn?

Với trạm tĩnh 60 m³/h chuyển trong phạm vi vài trăm km, thời gian vận chuyển trạm trộn bê tông thường như sau:

  • Khảo sát và lập phương án: 1 đến 2 ngày.
  • Tháo dỡ: 2 đến 4 ngày, chạy song song với xin phép.
  • Xin giấy phép lưu hành: 2 đến 7 ngày tùy tuyến và số địa bàn.
  • Chạy xe: 300 đến 400 km mỗi ngày với xe quá khổ, chịu giờ cấm của từng tỉnh.
  • Lắp dựng và chạy thử: 5 đến 10 ngày, chưa tính thời gian đổ và chờ móng.

Móng trạm mới cần đạt cường độ trước khi đặt silo, nên hãy đổ móng sớm hơn ngày tháo trạm cũ. Đây là mốc hay bị trễ nhất trong mọi dự án vận chuyển trạm trộn bê tông.

Case thực tế: thiết bị ngành bê tông và kiện trụ tròn quá khổ

Project Shipping chưa công bố case di dời trọn một trạm trộn, nhưng đã làm các lô cùng bài toán kỹ thuật. Lô gần nhất trong ngành bê tông:

  • Hàng hóa: 2 cần bơm bê tông, mỗi chiếc 10 m x 2,5 m x 3,7 m, nặng 16 tấn.
  • Tuyến: Hà Nội, bãi đóng hàng Hải Phòng, cảng Hải Phòng đi cảng Jebel Ali, UAE.
  • Phương tiện: đầu kéo chở hàng trần về bãi, cẩu chuyên dụng, 2 container 40 Flat Rack, mooc 6 trục kéo vào cảng.
  • Thời gian: tháng 2 đến tháng 3/2024, đúng chuyến tàu đã đặt.
  • Khó khăn: hàng vượt khổ cả rộng lẫn cao, trọng tâm lệch về cụm cần, đóng hàng ban đêm.
  • Kết quả: 2 Flat Rack hạ bãi đúng closing time, chứng thư lashing được hãng tàu chấp nhận, không sự cố.
  • Bằng chứng: ảnh đóng hàng và chằng buộc tại bài vận chuyển cần bơm bê tông đi Jebel Ali.

Với kiện dạng trụ tròn giống silo, tháng 9/2026 chúng tôi nhận chở một trụ thép đường kính 3,2 m, tháo làm hai đoạn, tổng 20 tấn, từ Bến Cát lên Đắk Tô khoảng 600 km qua đèo Tây Nguyên. Bề rộng 3,2 m buộc phải xin phép chiều rộng, xe nằm đường khoảng 4 ngày. Silo xi măng khi vận chuyển trạm trộn bê tông đi xa gặp đúng bài toán này.

vận chuyển trạm trộn bê tông kiện trụ tròn quá khổ
Hạ bồn trụ thiết bị xuống mooc lùn để chằng buộc, công đoạn cẩu tương tự khi tháo và chở trụ thép hoặc silo xi măng quá khổ.

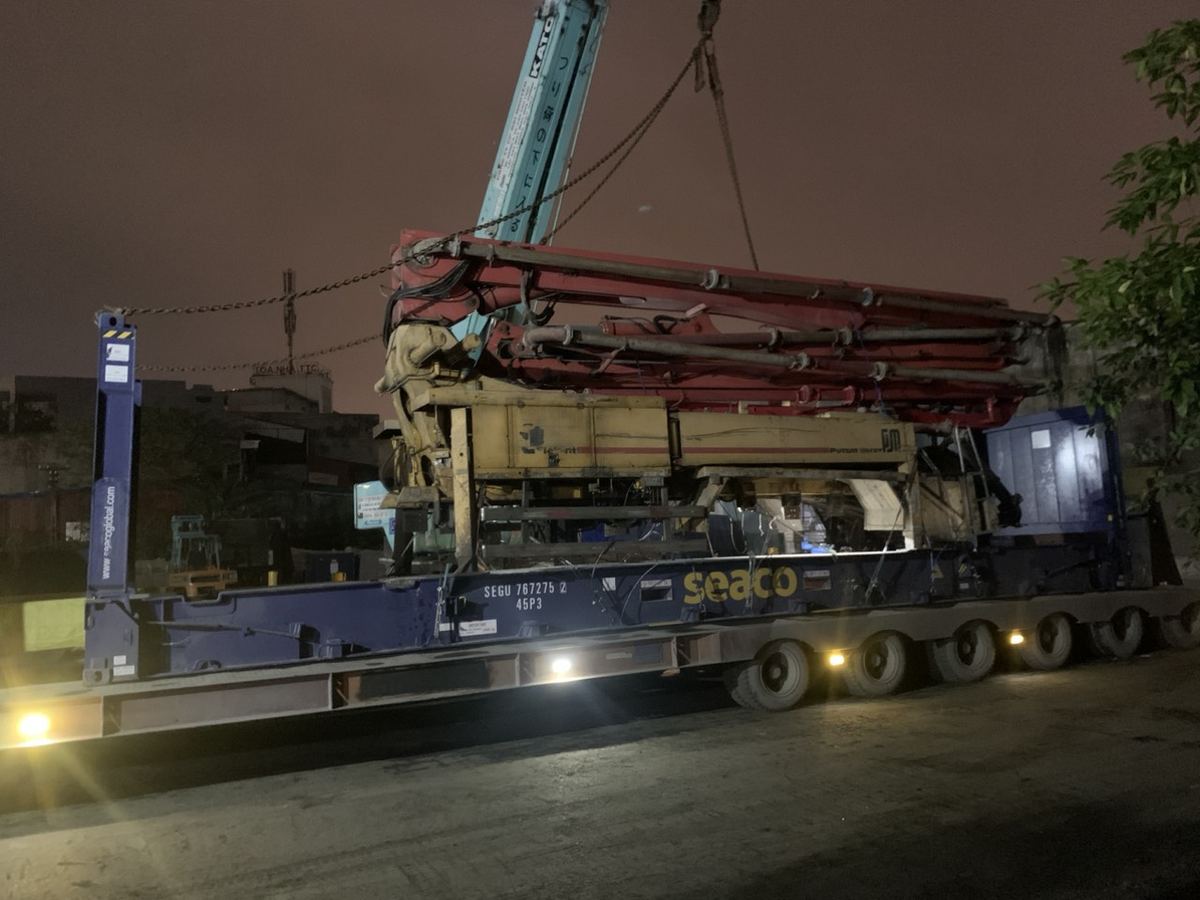

vận chuyển trạm trộn bê tông cối trộn tháo rời trên mooc sàn
Cần bơm bê tông tháo rời chằng buộc trên mooc sàn trước khi đóng container Flat Rack đi Jebel Ali, lô hàng ngành bê tông thực tế của Project Shipping.

Bảo hiểm và trách nhiệm khi có sự cố

Khi vận chuyển trạm trộn bê tông, cần nhớ trạm đã qua sử dụng vẫn có giá trị hàng tỷ đồng, nhưng trách nhiệm của đơn vị vận tải theo hợp đồng luôn có giới hạn và thường thấp hơn nhiều so với giá trị thiết bị. Vì vậy chúng tôi khuyên mua bảo hiểm hàng hóa riêng cho từng lô, phủ cả lúc cẩu, chằng buộc chứ không chỉ lúc xe lăn bánh.

Trước khi xếp hàng, hai bên lập biên bản hiện trạng có ảnh từng kiện: vết móp cũ trên silo, cửa xả cối trộn, đầu băng tải. Khi có sự cố, biên bản này cùng ảnh chằng buộc là căn cứ để giám định và bồi thường nhanh, không cãi nhau vết móp có từ trước hay sau.

Checklist thông tin để báo giá vận chuyển trạm trộn bê tông trong 30 phút

Thông tin cần gửi Dùng để làm gì
Hãng, model, công suất trạm (m³/h) Ước số kiện và số chuyến
Số silo, dung tích, đường kính và chiều dài vỏ Chọn mooc, xác định kiện cần xin phép
Trạm tĩnh hay trạm di động Tháo toàn bộ hay kéo nguyên cụm
Địa điểm trạm cũ và trạm mới Tính cự ly, khảo sát tuyến
Ngày cần tháo và ngày móng mới sẵn sàng Xếp lịch xe khớp lịch lắp
Hai đầu đã có cẩu và đội lắp chưa Báo thêm cẩu, nhân công nếu cần
Đường vào trạm (bề rộng, dốc, cổng) Biết mooc dài có vào được không
Giá trị trạm để mua bảo hiểm Tính phí bảo hiểm hàng hóa

Câu hỏi thường gặp

Vận chuyển trạm trộn bê tông mất bao lâu?

Với trạm 60 m³/h chuyển vài trăm km, thường 2 đến 3 tuần từ lúc khảo sát tới lúc chạy thử, gồm tháo 2 đến 4 ngày, xin phép 2 đến 7 ngày song song, chạy xe và lắp dựng 5 đến 10 ngày.

Silo xi măng có phải xin giấy phép lưu hành không?

Phần lớn là có. Silo có đường kính trên 2,5 m đã là hàng siêu trường theo chiều rộng. Nếu đặt lên mooc sàn làm tổng chiều cao vượt 4,2 m thì phải đổi sang mooc lùn và vẫn xin phép.

Trạm trộn di động có tự kéo đi được không?

Khung trạm có trục bánh nên đầu kéo kéo trực tiếp được, nhưng silo và cabin thường vẫn đi xe riêng. Nếu cụm kéo rộng hoặc dài vượt ngưỡng thì vẫn phải xin giấy phép như hàng quá khổ.

Có cần xe hộ tống khi chở silo không?

Tùy giấy phép. Silo rất rộng, tuyến qua khu dân cư đông hoặc cầu yếu thì cơ quan cấp phép có thể yêu cầu xe dẫn đường đi kèm.

Có nên mua bảo hiểm khi vận chuyển trạm trộn bê tông không?

Nên. Trách nhiệm của nhà vận tải có giới hạn, thường thấp hơn giá trị trạm. Bảo hiểm hàng hóa phủ cả rủi ro lúc cẩu và chằng buộc, phí nhỏ so với giá trị thiết bị.

Năng lực Project Shipping với thiết bị trạm trộn và hàng công trình

Chúng tôi sở hữu đầu kéo, mooc sàn, mooc lùn 4 và 6 trục, mooc thủy lực đa trục; là hội viên các hiệp hội giao nhận quốc tế, có đại lý hải quan cho thiết bị nhập khẩu và mua bảo hiểm hàng hóa cho từng lô. Với dịch vụ vận chuyển trạm trộn bê tông, từ lúc hạ silo ở trạm cũ tới khi silo đứng trên móng mới, một đầu mối lo xe, cẩu, giấy phép và chằng buộc. Hàng quá khổ khác xem thêm dịch vụ vận chuyển hàng quá khổ quá tải.

Cần vận chuyển trạm trộn bê tông? Gửi model trạm và hai địa điểm, nhận phương án chia kiện, xe và báo giá trong 30 phút.

Gọi 0909 411 668 · Chat Zalo · Gửi yêu cầu báo giá

Bài viết liên quan

Liên hệ với chúng tôi
Facebook
Twitter
LinkedIn
Pinterest
Telegram

VŨ ANH TUẤN

  • Hội Viên OPCA (Overseas Project Cargo Association)
  • Hội Viên Liên Minh Hàng Hóa Thế Giới WCAworld (World Cargo Alliance)
  • Đại Lý Hải Quan tại Tổng Cục Hải Quan Việt Nam
  • Ban Hội Viên Hiệp Hội Logistics Hồ Chí Minh – HLA
  • Giám Đốc Công Ty TNHH Vận Tải Project Shipping
  • Hội Viên Hiệp hội Doanh nghiệp Dịch vụ Logistics Việt Nam (VLA)
LIÊN HỆ HỖ TRỢ
Gửi Form liên hệ tư vấn & báo giá

Chúng tôi sẽ liên hệ lại ngay khi nhận được phản hồi của Quý Khách Hàng và Doanh Nghiệp.

Hỗ trợ xuyên suốt

Đội ngũ Project Shipping cam kết mang đến cho Khách Hàng trải nghiệm vận chuyển An Toàn, Nhanh Chóng và Đúng Tiến Độ

Hỗ trợ, tư vấn & báo giá dịch vụ
Bài viết liên quan
Khảo sát tuyến vận chuyển quá khổ: tổ hợp Trago mooc lùn Project Shipping trên tuyến qua cầu dây văng và đường dây điện
Quy trình khảo sát tuyến vận chuyển quá khổ
Một tuyến đường trông ổn trên Google Maps có thể có dây điện thấp, cổng kho hẹp hơn xe, hoặc cây cầu...
Vận chuyển lò hơi: cẩu khung dầm thép lò hơi tháo rời lên xe tại xưởng chế tạo
Vận chuyển lò hơi: Open Top hay mooc lùn, giấy phép, chi phí
