Case vận chuyển máy biến áp: 3 dự án trạm 110kV thực tế

Máy biến áp lực cho trạm 110kV hay nhà máy điện trị giá hàng chục tỷ đồng. Hỏng một sứ xuyên hay trễ một ngày hạ bệ là cả lịch đóng điện bị đẩy lùi.

Bài này tổng hợp 3 case vận chuyển máy biến áp đội Project Shipping đã trực tiếp làm trong 2023 và 2024: hàng gì, tuyến nào, xe gì, khó ở đâu, xử lý ra sao. Cuối bài có giấy phép, chi phí, thời gian, bảo hiểm và checklist báo giá.

Vì sao cần xem case vận chuyển máy biến áp trước khi thuê đơn vị?

Máy biến áp lực nặng hàng chục tấn dồn trên đáy nhỏ, trọng tâm cao, lõi thép và cuộn dây rất nhạy với va đập. Khi xuất xưởng, nhà sản xuất tháo cánh tản nhiệt, sứ xuyên, bình dầu phụ và rút bớt dầu để giảm khối lượng.

Báo giá thì ai cũng gửi được. Điều cần biết là đơn vị đó đã từng đưa máy vào bệ trong một trạm mà cẩu lớn không vào được hay chưa. Một case vận chuyển máy biến áp có ảnh hiện trường, ngày giờ và cách xử lý cụ thể là bằng chứng rõ nhất.

Mỗi case vận chuyển máy biến áp dưới đây đều là máy lực cấp 110kV, cùng một bài toán: đưa thân máy về đúng bệ móng, nguyên vẹn, đúng ngày chủ đầu tư cần.

Case vận chuyển máy biến áp lực 110kV đã lắp hoàn chỉnh tại trạm, Project Shipping

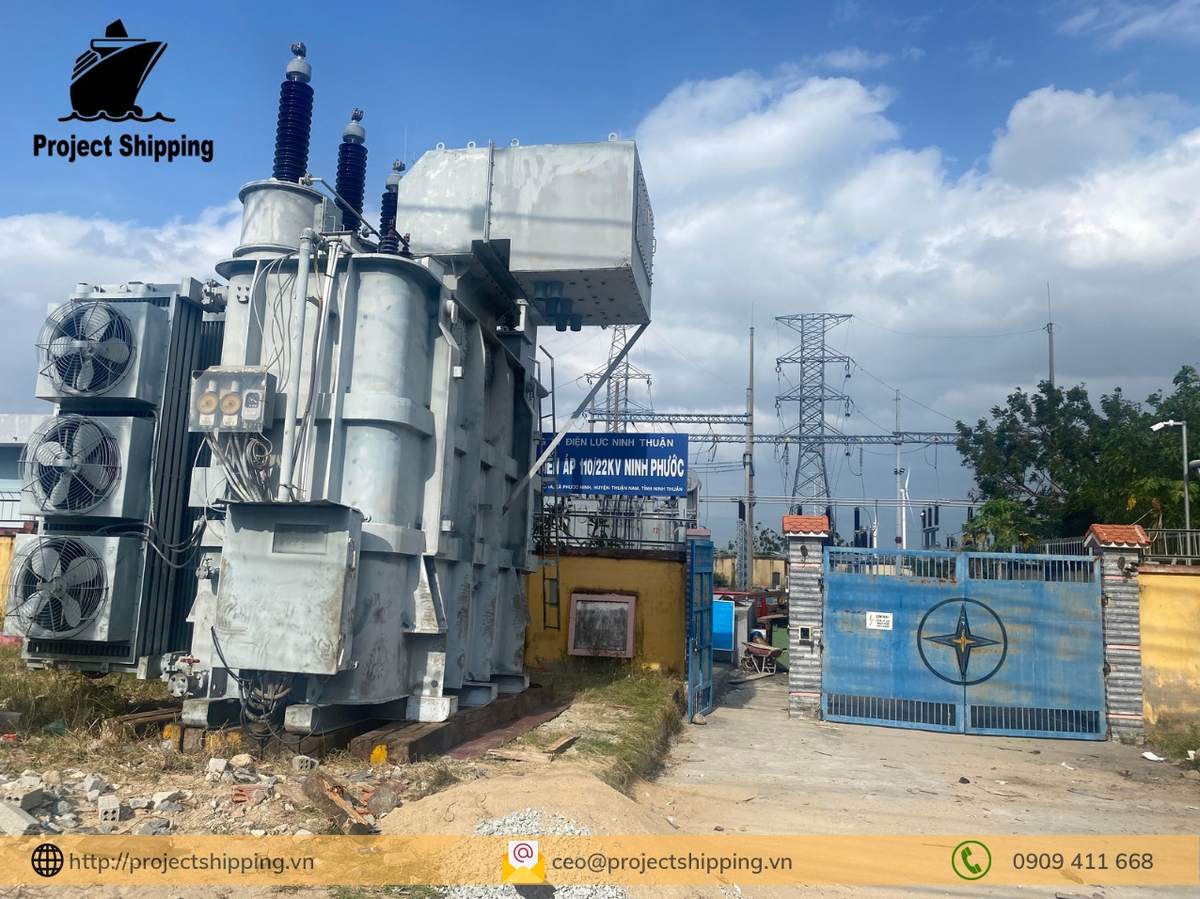

Máy biến áp lực đã lắp hoàn chỉnh cánh tản nhiệt và sứ xuyên tại trạm, sau khi Project Shipping vận chuyển về (lô 02/2023).

Case vận chuyển máy biến áp 1: từ xưởng nhà sản xuất về trạm 110kV (02/2023)

Case vận chuyển máy biến áp: thân máy biến áp lực trong xưởng nhà sản xuất trước khi cẩu lên mooc

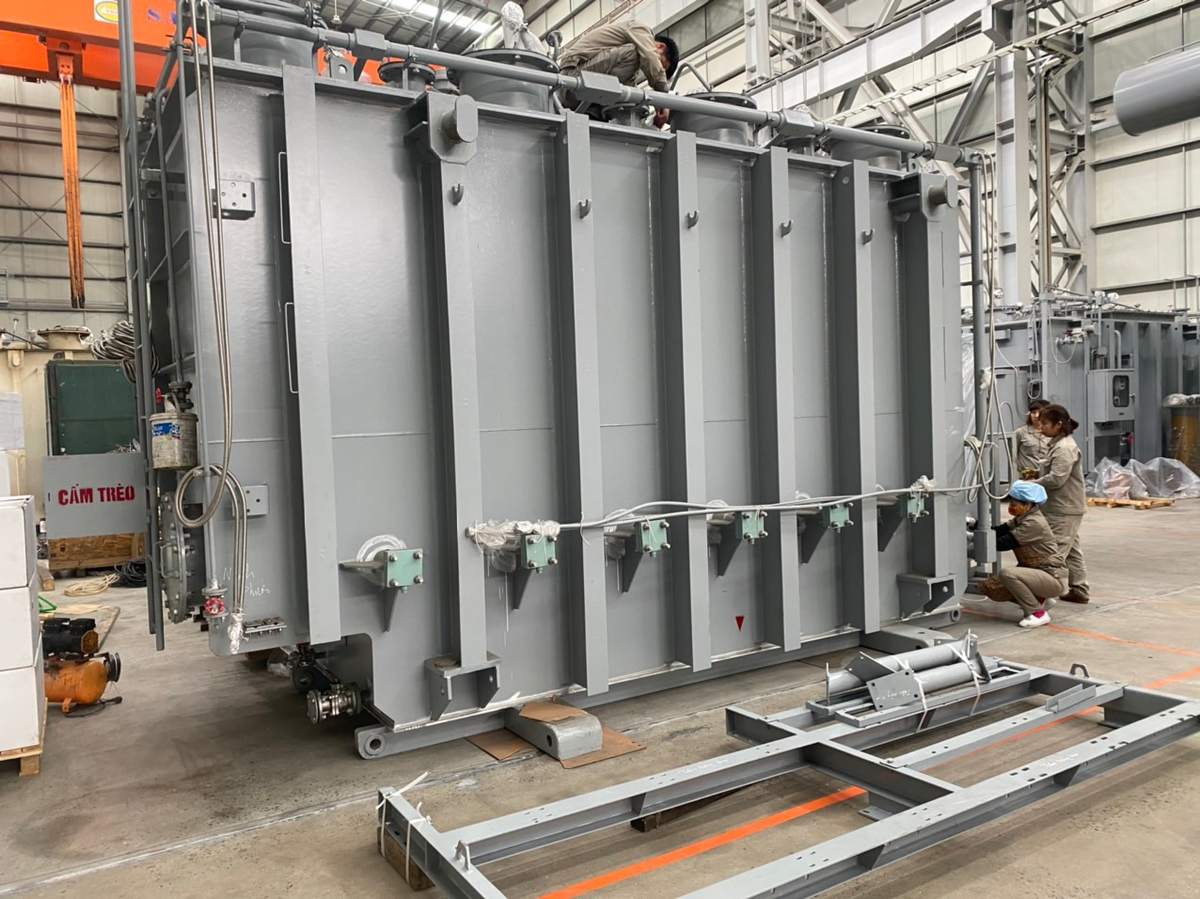

Thân máy biến áp lực trong xưởng nhà sản xuất, chưa lắp cánh tản nhiệt, chuẩn bị cẩu lên mooc (02/2023).

Đây là case vận chuyển máy biến áp đầu năm 2023. Thân máy nhận ngay tại xưởng nhà sản xuất, phủ bạt kín, chằng buộc trên mooc rồi chạy về trạm 110kV.

Hạng mụcChi tiết
Hàng hóa01 thân máy biến áp lực 110kV ở trạng thái vận chuyển, phụ kiện đóng kiện riêng
TuyếnXưởng nhà sản xuất đến trạm biến áp 110kV của chủ đầu tư, đường bộ
Phương tiệnĐầu kéo và mooc chuyên dụng, bạt che kín thân máy, dây chằng nhiều điểm
Thời gianCuối tháng 02/2023
Khó khănThân máy cao và nặng, phải giữ thẳng đứng suốt hành trình; hạ vào bệ trong khuôn viên trạm đã có sẵn giàn thiết bị
Kết quảMáy đặt đúng bệ, sau đó được lắp cánh tản nhiệt, sứ xuyên hoàn chỉnh
Bằng chứngẢnh tại xưởng, ảnh trên mooc và ảnh máy đã lắp hoàn chỉnh tại trạm (đã che thông tin chủ đầu tư)

Bài học từ case vận chuyển máy biến áp này: bản vẽ vận chuyển (shipping drawing) của nhà sản xuất là tài liệu đầu tiên phải có. Trên đó ghi khối lượng, trọng tâm, điểm cẩu, điểm kích và điểm chằng. Thiếu bản vẽ thì chọn mooc, chọn cẩu chỉ là phỏng đoán.

Case vận chuyển máy biến áp 2: mooc nhiều trục và kéo trượt vào bệ tại Dầu Tiếng (11/2023)

Case vận chuyển máy biến áp thứ hai là trạm biến áp ở xã An Lập, huyện Dầu Tiếng. Đoạn cuối vào trạm là đường đất, trong trạm không có chỗ cho cẩu lớn đứng chân.

Hạng mụcChi tiết
Hàng hóa01 thân máy biến áp lực 110kV và bộ cánh tản nhiệt, bình dầu phụ đi kèm
TuyếnĐường bộ đến trạm biến áp tại xã An Lập, huyện Dầu Tiếng, đoạn cuối là đường đất
Phương tiện01 tổ hợp mooc nhiều trục chở thân máy; 01 mooc chở cánh tản nhiệt và bình dầu phụ; bộ kích thủy lực, ray trượt, tà vẹt gỗ
Thời gianKéo trượt trưa 22/11/2023, máy nằm trên bệ chiều 23/11/2023
Khó khănKhông đưa được cẩu lớn vào trạm; đoạn cuối là đường đất; bệ móng cao hơn mặt bằng xung quanh
Kết quảThân máy vào đúng tâm bệ, không va chạm thiết bị đang có trong trạm
Bằng chứngẢnh có dấu thời gian và địa điểm của đội Project Shipping, từ lúc máy trên mooc đến lúc nằm trên bệ
Case vận chuyển máy biến áp: kéo trượt thân máy trên ray thép vào bệ móng bê tông trong trạm

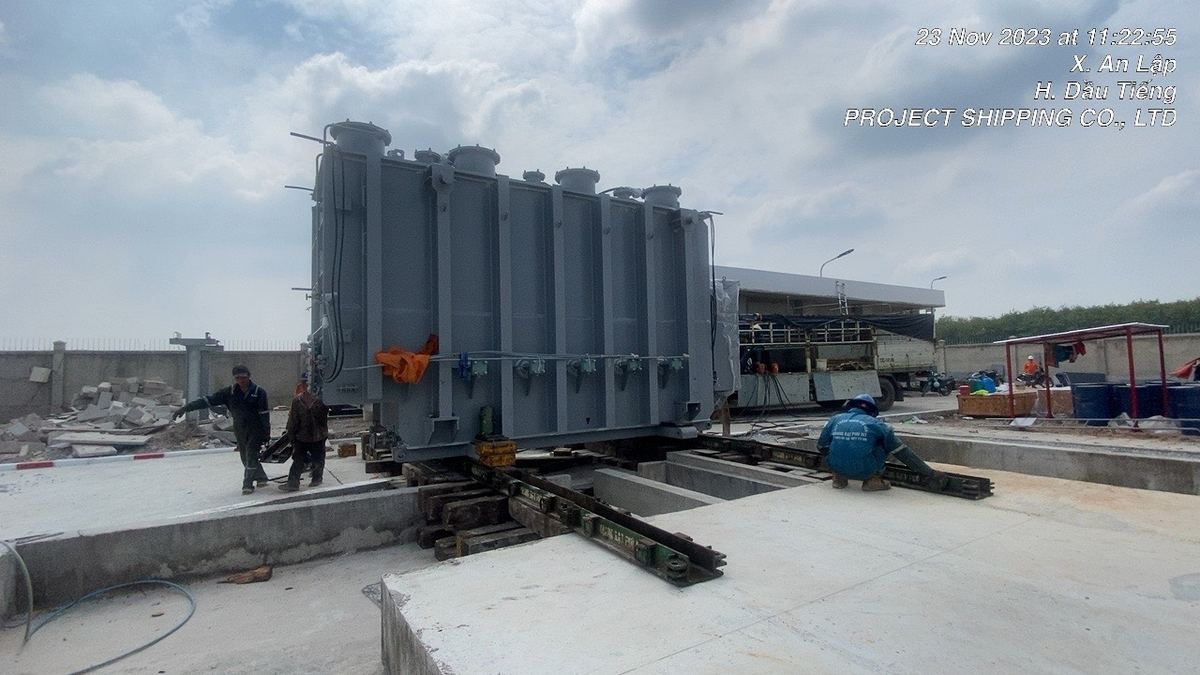

Thân máy được kéo trượt trên ray thép và tà vẹt gỗ sang bệ móng bê tông trong trạm, Dầu Tiếng (11/2023).
Case vận chuyển máy biến áp: thân máy đã nằm trên bệ móng bê tông tại trạm 110kV Dầu Tiếng
Thân máy đã nằm đúng vị trí trên bệ móng bê tông sau công đoạn kéo trượt, trạm 110kV Dầu Tiếng (11/2023).

Cách làm trong case vận chuyển máy biến áp này: mooc lùi sát bệ, kê tà vẹt gỗ ngang sàn mooc, trải ray trượt sang bệ, dùng kích thủy lực đẩy thân máy từng đoạn ngắn, mỗi đoạn kiểm tra thăng bằng rồi mới đẩy tiếp. Chậm hơn cẩu nhưng không cần mặt bằng cho cẩu đứng.

Case vận chuyển máy biến áp 3: máy 40MVA từ Cẩm Phả về trạm 110kV Bình Tân, Vĩnh Long (04/2024)

Case vận chuyển máy biến áp 40MVA đã đặt trên bệ tại trạm 110kV Bình Tân, Vĩnh Long
Máy biến áp 40MVA đã đặt trên bệ tại trạm 110kV Bình Tân, Vĩnh Long, còn bọc bạt bảo vệ (04/2024).

Đây là case vận chuyển máy biến áp có tuyến dài nhất: thân máy 40MVA cấp 110kV đi gần 1.900km đường bộ Bắc Nam, từ nhà máy tại Cẩm Phả, Quảng Ninh vào trạm 110kV Bình Tân, tỉnh Vĩnh Long. Diễn biến chi tiết xem bài di dời máy biến áp MBA 40MVA trạm 110kV.

Hạng mụcChi tiết
Hàng hóa01 thân máy biến áp 40MVA, 110kV cùng cánh tản nhiệt, sứ xuyên, bình dầu phụ, thùng phụ kiện, phuy dầu
TuyếnCẩm Phả, Quảng Ninh đến trạm 110kV Bình Tân, Vĩnh Long, gần 1.900km
Phương tiện01 tổ hợp đầu kéo và mooc lùn chở thân máy; 01 mooc thùng dài 16,5m chở phụ kiện; xe cẩu hạ phụ kiện; kích thủy lực, dầm trượt
Thời gianNhận hàng cuối tháng 03/2024; xe về tới trạm lúc 1h sáng 03/04/2024; chiều 04/04/2024 máy đã nằm trên bệ
Khó khănTuyến xuyên nhiều tỉnh; xe vào trạm ban đêm; đường trượt vào bệ phải đổi hướng tại ngã ba
Kết quảThân máy vào bệ đúng vị trí, phụ kiện bàn giao đủ, đúng tiến độ chủ đầu tư
Bằng chứng13 ảnh hiện trường có dấu thời gian, địa điểm (đã che thông tin chủ đầu tư)

Điểm đáng học: phụ kiện đi mooc thùng riêng, kê lót từng món. Cánh tản nhiệt dễ móp, sứ xuyên dễ nứt, thiếu một món là máy chưa đóng điện được dù thân máy đã nằm trên bệ.

Bạn đang có máy biến áp cần chuyển về trạm hoặc nhà máy điện? Gửi công suất, khối lượng thân máy, điểm đi, điểm đến. Project Shipping trả phương án xe, cách hạ vào bệ và khung giá trong 2 giờ làm việc. Tư vấn miễn phí, chưa thuê cũng có thông tin để bạn so sánh.

Gọi 0909 411 668 · Chat Zalo

3 case vận chuyển máy biến áp cho thấy điều gì?

Đặt ba case vận chuyển máy biến áp cạnh nhau, chủ đầu tư trạm biến áp hay nhà máy điện sẽ thấy những điểm lặp lại:

Tiêu chíLô 02/2023Lô 11/2023Lô 04/2024
Điểm nhậnXưởng nhà sản xuấtTheo chỉ định chủ đầu tưNhà máy tại Cẩm Phả
Cự lyĐường bộĐường bộ, đoạn cuối đường đấtGần 1.900km
Xe chở thân máyMooc chuyên dụngMooc nhiều trụcMooc lùn
Cách vào bệHạ và định vị tại trạmKích kéo trượt trên rayKích kéo trượt, đổi hướng
  • Trạm hiếm khi có chỗ cho cẩu lớn. Hai trong ba lô phải kéo trượt bằng kích thủy lực. Hỏi thẳng đơn vị vận tải: có bộ kích, ray trượt và người đã làm việc này chưa.
  • Phụ kiện luôn đi riêng. Báo giá chỉ tính thân máy là thiếu.
  • Giờ vào trạm do chủ đầu tư quyết. Xe phải chờ được, chạy đêm được, đội hạ bệ có mặt đúng lúc xe tới.

Với máy biến áp tăng áp của nhà máy điện, công suất lớn hơn nhiều so với máy 40MVA, một case vận chuyển máy biến áp loại này có cùng bài toán nhưng tải nặng hơn: thường phải dùng mooc thủy lực đa trục hoặc SPMT và khảo sát cầu yếu kỹ hơn. Chi tiết từng dòng xe xem bài các loại rơ mooc vận chuyển hàng OOG.

Đội xe dùng trong các case vận chuyển máy biến áp

Máy biến áp phân phối đi mooc lùn là đủ. Máy lực 110kV trở lên cần tính kỹ tải trục. Năng lực hiện tại của Project Shipping:

  • Mooc 4 trục, tải 44 tấn: thân máy cỡ nhỏ và vừa.
  • Đầu kéo Trago và mooc 6 trục, xin phép tới 60 tấn: thân máy 110kV phổ biến, cự ly dài.
  • Mooc thủy lực đa trục, module trailer, SPMT: máy tăng áp nhà máy điện, thân máy trên 60 tấn hoặc mặt bằng hẹp.

Năng lực đầy đủ xem tại trang vận chuyển hàng siêu trường siêu trọng.

Giấy phép lưu hành khi chở máy biến áp

Trong hầu hết mỗi case vận chuyển máy biến áp lực, tổ hợp xe và hàng vượt ngưỡng siêu trường hoặc siêu trọng, nên phải có giấy phép lưu hành xe quá khổ, quá tải. Căn cứ hiện hành là Thông tư 12/2025/TT-BXD, sửa đổi bởi Thông tư 19/2026/TT-BXD.

Nội dungQuy định
Hàng siêu trườngXe sau khi xếp hàng có kích thước bao ngoài dài trên 20,0m, hoặc rộng trên 2,5m, hoặc cao trên 4,2m (xe chở container: cao trên 4,35m)
Hàng siêu trọngKhối lượng toàn bộ xe trên 48 tấn
Cơ quan cấp phépSở Xây dựng, Khu Quản lý đường bộ, hoặc Cục Đường bộ Việt Nam khi điểm đi, điểm đến khác địa bàn
Thời gian cấp2 ngày làm việc kể từ khi hồ sơ hợp lệ
Hồ sơ chínhĐơn đề nghị, đăng ký, đăng kiểm xe, bản vẽ xếp hàng, phương án vận chuyển

Giấy phép có thể kèm điều kiện xe dẫn đường, khung giờ. Thân máy rộng trên 3m, cao trên 4,35m qua đô thị gần như luôn cần xe hộ tống hàng siêu trường. Tĩnh không dưới cầu vượt, dây điện, cổng chào cũ nhiều nơi chỉ 4,0 đến 4,3m, nên phải khảo sát tuyến trước khi xin phép.

Chi phí vận chuyển máy biến áp gồm những gì?

Không có giá cố định theo km. Trong các case vận chuyển máy biến áp đã làm, giá phụ thuộc vào các yếu tố sau:

Yếu tốẢnh hưởng tới giá
Khối lượng thân máyChọn mooc 4 trục, 6 trục hay thủy lực
Kích thước khi xếp lên xeQuyết định tuyến và xe hộ tống
Cự ly và số tỉnh đi quaNội vùng hay xuyên Bắc Nam
Độ khó tuyếnCầu yếu, dốc, cua hẹp, dây điện phải nâng
Giấy phép và hộ tốngHồ sơ, xe dẫn đường, CSGT
Nâng hạ hai đầuCẩu điểm nhận, cẩu hoặc kéo trượt tại trạm
Phụ kiện đi kèmThêm mooc cho cánh tản nhiệt, sứ, dầu
Bảo hiểm hàng hóaTheo giá trị máy, tách riêng

Cách đọc báo giá và so sánh các nhà xe được phân tích trong bài chi phí vận chuyển siêu trường siêu trọng.

Mất bao lâu từ lúc ký đến lúc máy nằm trên bệ?

Theo các case vận chuyển máy biến áp đã làm, thời gian gồm 4 phần:

  • Khảo sát tuyến và mặt bằng trạm: 1 đến 3 ngày tùy cự ly.
  • Chuẩn bị hồ sơ và xin giấy phép: lô OOG cần khảo sát thực địa thường 5 đến 10 ngày làm việc; lô siêu trọng, cầu đường phức tạp 10 đến 20 ngày.
  • Chạy tuyến: nội vùng 1 đến 2 ngày; xuyên Bắc Nam như lô Cẩm Phả đi Vĩnh Long khoảng 10 ngày tính cả thời gian chờ khung giờ được phép chạy.
  • Hạ và đưa vào bệ: 1 đến 2 ngày, như lô Dầu Tiếng kéo trượt từ trưa hôm trước tới chiều hôm sau.

Muốn máy vào bệ đúng ngày đóng điện, hãy gọi đơn vị vận tải ngay khi có lịch xuất xưởng.

Bảo hiểm và trách nhiệm khi chở máy biến áp

Máy biến áp 110kV trị giá hàng chục tỷ đồng, còn trách nhiệm đơn vị vận tải có giới hạn theo hợp đồng. Với mỗi case vận chuyển máy biến áp, chủ hàng nên mua bảo hiểm hàng hóa theo giá trị khai báo và ghi rõ phạm vi: từ lúc cẩu lên xe đến khi hạ xuống bệ, hay chỉ đoạn đường bộ.

Khi có sự cố: lập biên bản hiện trường có ảnh, báo đơn vị bảo hiểm đúng hạn, mời giám định trước khi di chuyển hàng. Nhiều máy gắn thiết bị ghi va đập (shock recorder) từ nhà sản xuất; hai bên nên cùng kiểm tra số liệu lúc nhận và lúc giao.

Checklist thông tin để nhận phương án trong 2 giờ làm việc

Thông tin chủ hàng cần gửi
Công suất, cấp điện áp
Bản vẽ vận chuyển (shipping drawing)
Danh sách phụ kiện đi kèm
Điểm nhận và điểm giao
Ảnh mặt bằng trạm và đường vào
Ngày cần máy trên bệ
Có yêu cầu thiết bị ghi va đập, độ nghiêng cho phép
Phạm vi: chỉ vận chuyển hay trọn gói hạ bệ, bảo hiểm

Câu hỏi thường gặp

Máy biến áp 110kV nặng bao nhiêu khi vận chuyển?

Tùy công suất và hãng. Thân máy ở trạng thái vận chuyển (đã tháo phụ kiện, rút bớt dầu) thường từ vài chục tấn trở lên. Trong mọi case vận chuyển máy biến áp, con số chính xác lấy theo bản vẽ vận chuyển của nhà sản xuất.

Có cần xin giấy phép lưu hành khi chở máy biến áp không?

Hầu hết là có. Chỉ cần tổng khối lượng xe và hàng trên 48 tấn, hoặc xe sau khi xếp hàng cao trên 4,2m, rộng trên 2,5m là phải xin phép theo Thông tư 12/2025/TT-BXD.

Trạm không có chỗ cho cẩu lớn thì đưa máy vào bệ bằng cách nào?

Dùng kích thủy lực kéo trượt thân máy trên ray thép và tà vẹt gỗ từ sàn mooc sang bệ, như case vận chuyển máy biến áp tại Dầu Tiếng và Bình Tân ở trên. Cách này cần mặt bằng ít hơn nhiều so với cẩu.

Có nên mua bảo hiểm hàng hóa cho máy biến áp không?

Nên. Trách nhiệm của đơn vị vận tải có giới hạn theo hợp đồng, còn giá trị máy biến áp lực thường hàng chục tỷ đồng. Bảo hiểm hàng hóa bồi thường theo giá trị khai báo.

Năng lực và cam kết của Project Shipping

Project Shipping là hội viên OPCA, WCA, HLA, đồng thời là đại lý hải quan và tư vấn bảo hiểm hàng hóa dự án. Đội hiện trường trực tiếp chằng buộc, cẩu nâng hàng siêu trọng và kéo trượt vào bệ, không khoán lại toàn bộ cho bên thứ ba.

Là chủ đầu tư trạm biến áp, nhà máy điện hay nhà thầu EPC, bạn không cần thêm một case vận chuyển máy biến áp trễ tiến độ. Gửi thông tin theo checklist ở trên, đội ngũ trả phương án xe, cách hạ vào bệ và khung giá trong 2 giờ làm việc.

Gọi 0909 411 668 · Chat Zalo 0909 411 668 · Gửi yêu cầu báo giá

Bài viết liên quan

Liên hệ với chúng tôi

VŨ ANH TUẤN

  • Hội Viên OPCA (Overseas Project Cargo Association)
  • Hội Viên Liên Minh Hàng Hóa Thế Giới WCAworld (World Cargo Alliance)
  • Đại Lý Hải Quan tại Tổng Cục Hải Quan Việt Nam
  • Ban Hội Viên Hiệp Hội Logistics Hồ Chí Minh – HLA
  • Giám Đốc Công Ty TNHH Vận Tải Project Shipping
  • Hội Viên Hiệp hội Doanh nghiệp Dịch vụ Logistics Việt Nam (VLA)
ĐẦU KÉO + MOOC LÙN CHUYÊN DỤNG
Đầu kéo Project Shipping kéo mooc lùn chở hàng tại cảng
Luôn sẵn giấy phép vận chuyển siêu trường siêu trọng
  • Xe nhà – sẵn giấy phép quá khổ
    Đầu kéo + mooc lùn chuyên dụng của công ty, chủ động lịch chạy hàng siêu trường siêu trọng.
  • Báo giá trọn gói, rõ từng khoản
    Cước biển + local charge + kéo cont + thủ tục trong một bảng giá.
  • Đại lý hải quan
    Khai báo, kiểm hoá, C/O… một đầu mối lo hết.
Gửi Form liên hệ tư vấn & báo giá

Chúng tôi sẽ liên hệ lại ngay khi nhận được phản hồi của Quý Khách Hàng và Doanh Nghiệp.

Hỗ trợ xuyên suốt

Đội ngũ Project Shipping cam kết mang đến cho Khách Hàng trải nghiệm vận chuyển An Toàn, Nhanh Chóng và Đúng Tiến Độ

Nhận báo giá trong 2 giờ làm việc
Chọn dịch vụ, điền vài ô là xong.
— hoặc —
💬 Nhắn Zalo luôn, không cần điền 🔒 Không spam. Gọi gấp: 0909 411 668
Bài viết liên quan
vận chuyển container open top
Vận chuyển container open top: 4 cont Cát Lái về Biên Hòa
Vận chuyển container open top nghe thì giống kéo một cont thường, nhưng chủ hàng thường lo ba chuyện:...
vận chuyển kết cấu thép đi Mỹ
Vận chuyển kết cấu thép đi Mỹ: 4 Flat Rack từ Bình Dương
Vận chuyển kết cấu thép đi Mỹ là việc nhiều xưởng cơ khí lo nhất khi nhận đơn hàng xuất: kiện thép cồng...
Thủ Tục Xuất Khẩu Hàng Hóa
Thủ Tục Nhập Khẩu Hàng Hóa
Giấy Phép Chuyên Ngành

DOWNLOAD BẢNG GIÁ
