Một nhà máy lốp xe cao su không thể chạy khi thiếu dù chỉ một cụm máy. Khi cả dây chuyền được đóng trong khoảng 100 cont Flat Rack và Open Top từ Trung Quốc về, bài toán không còn là “chở được hay không” mà là “giao đúng thứ tự lắp đặt hay không”.
Project Shipping đã thực hiện dự án vận chuyển cont flatrack này cho nhà máy sản xuất lốp xe cao su tại Bình Dương: hàng đi từ cảng Wenzhou (Trung Quốc) về cảng Cát Lái, sau đó dàn xe mooc lùn của công ty kéo từng cont vào nhà máy.
Bài này ghi lại cách dự án vận chuyển cont flatrack được tổ chức, các điểm kỹ thuật của Flat Rack và Open Top mà chủ hàng máy móc nên biết, kèm hình ảnh thực địa tại bãi cảng.

Tóm tắt dự án vận chuyển cont flatrack dây chuyền lốp xe về Bình Dương
| Hạng mục | Thông tin |
|---|---|
| Hàng hóa | Dây chuyền máy móc, thiết bị nhà máy sản xuất lốp xe cao su: bồn thép, máy cán (mixing mill) với trục cán và bộ truyền động, khung thép, trục các đăng, cụm van và đường ống. Tổng cộng khoảng 100 cont Flat Rack và Open Top |
| Tuyến | Cảng Wenzhou (Ôn Châu, Chiết Giang, Trung Quốc) → cảng Cát Lái, TP.HCM (đường biển) → nhà máy tại Bình Dương (đường bộ) |
| Phương tiện | Tàu container tuyến Trung Quốc – Việt Nam; dàn xe đầu kéo và mooc lùn của Project Shipping huy động số lượng lớn để kéo cont OOG từ Cát Lái về nhà máy |
| Nghiệp vụ | Điều phối booking theo đợt, theo dõi tàu, thủ tục hải quan nhập khẩu máy móc, kiểm tra cont và lashing tại bãi, giấy phép lưu hành cho cont vượt khổ, trucking mooc lùn, phối hợp cẩu rút hàng tại nhà máy |
| Khó khăn chính | Số lượng cont lớn về nhiều đợt, phải giao đúng thứ tự lắp đặt; hàng quá cao, quá rộng trên Flat Rack và Open Top cần xe chuyên dụng và giấy phép |
| Kết quả | Toàn bộ cont giao vào nhà máy đúng tiến độ, không sự cố hàng hóa; hình ảnh thực địa ở cuối bài |
Hàng hóa: vì sao dây chuyền lốp xe phải đi Flat Rack và Open Top?
Máy móc ngành lốp cao su là loại hàng nặng và cồng kềnh điển hình: máy cán 2 trục với thân gang, trục thép đặc và động cơ đi kèm; bồn phối trộn và bồn chứa đường kính lớn; khung thép của máy thành hình và máy lưu hóa. Phần lớn các kiện này vượt ít nhất một trong hai giới hạn của container kín 40’HC (rộng lòng 2,35 m, cao lòng 2,69 m theo thông số hãng tàu), nên phải chọn cont chuyên dụng. Vận chuyển cont flatrack và open top vì thế là phương án mặc định cho dây chuyền loại này:
| Loại cont | Kiện phù hợp trong dự án | Thông số cần nhớ (chuẩn hãng tàu, 40′) |
|---|---|---|
| Flat Rack (FR) | Bồn thép, máy cán, khung thép quá rộng hoặc quá nặng | Sàn giữa 2 rail hông rộng 2,208 m; payload 38,8 tấn; bản 40’HC FR payload tới 52,5 tấn |
| Open Top (OT) | Cụm máy cao vừa lọt lòng cont nhưng phải cẩu từ nóc xuống | Miệng nóc 11,798 × 2,230 m; payload 26,6 tấn; hàng nhô khỏi nóc thì phủ bạt và khai OOG |
Cách phân biệt nhanh khi xem ảnh: container Flat Rack là sàn thép trần, hàng phơi ra ngoài; Open Top có đủ 4 vách như cont thường nhưng nóc là bạt. Trong dự án này, cả hai loại đều xuất hiện, mỗi kiện được nhà máy bên Trung Quốc chọn cont theo kích thước từng cụm máy.

Cảng Wenzhou và tuyến đường biển về Cát Lái
Cảng Wenzhou (Ôn Châu) nằm ở phía nam tỉnh Chiết Giang, là cửa ngõ xuất khẩu của cụm công nghiệp cơ khí, van công nghiệp và thiết bị cao su ở khu vực này. Tuyến Wenzhou đi Cát Lái có tàu container chạy đều, nên vận chuyển cont flatrack máy móc trên tuyến này ổn định hơn thuê tàu rời. Cước và lịch tàu tham khảo tại bài cước vận chuyển đường biển từ cảng Wenzhou đến cảng Cát Lái.
Với 100 cont Flat Rack và Open Top, hàng không thể đi trong 1 chuyến. Đội CS của Project Shipping chia booking theo đợt, mỗi đợt gồm các cont thuộc cùng một cụm máy để khi về tới Bình Dương, nhà máy lắp được ngay thay vì chờ kiện còn lại ở chuyến sau. Cont OOG (hàng nhô khỏi khổ cont) chiếm thêm slot trên tàu nên cước được xác nhận theo kích thước thực từng kiện trước khi xếp.
Đường bộ từ Cát Lái về Bình Dương: mooc lùn và giấy phép
Cát Lái là cảng container, phù hợp để dỡ Flat Rack và Open Top bằng cẩu bờ như cont thường. Khác biệt của vận chuyển cont flatrack nằm ở chặng đường bộ:
- Xe kéo: vận chuyển cont flatrack có hàng nhô cao phải dùng mooc lùn (sàn thấp) để tổng chiều cao xe và hàng nằm trong giới hạn cầu, dây điện trên tuyến. Đội xe Project Shipping dùng mooc 4 trục tải 44 tấn cho các cont nặng, đảm bảo không vượt tải trục theo giấy phép.
- Giấy phép lưu hành: theo Thông tư 12/2025/TT-BXD, sửa đổi bởi Thông tư 19/2026/TT-BXD, xe chở container cao trên 4,35 m, rộng trên 2,5 m hoặc tổng khối lượng trên 48 tấn phải có giấy phép lưu hành xe quá khổ, quá tải. Các cont FR chở bồn và máy cán trong dự án thuộc diện này.
- Rule tại cảng: các cảng đều không chấp nhận hàng quá khổ cao hơn giấy phép dù 1 cm, không quá tải dù 1 kg. Kích thước, trọng lượng phải khớp giữa packing list, giấy phép và thực tế đo tại bãi.
- Điều xe theo đợt: dàn xe được huy động số lượng lớn để giải phóng cont khỏi bãi trong thời gian miễn lưu bãi của hãng tàu, tránh phát sinh phí lưu cont, lưu bãi cho 100 cont.
Bài rơ mooc lùn và mooc sàn: chọn loại nào cho hàng OOG giải thích chi tiết vì sao cont FR chở bồn cao phải đi mooc lùn thay vì mooc xương thông thường.

Quy trình 6 bước vận chuyển cont flatrack từ cảng về nhà máy
- Nhận packing list và bản vẽ từng cụm máy. Đối chiếu kích thước, trọng lượng với loại cont nhà máy Trung Quốc chọn; kiện nào nhô khổ thì ghi nhận trước để xin giấy phép và tính cước OOG.
- Lên lịch booking theo đợt lắp đặt. Thống nhất với nhà máy thứ tự cụm máy cần trước, xếp booking tương ứng.
- Thủ tục hải quan nhập khẩu máy móc. Khai báo theo bộ chứng từ dây chuyền, hoàn tất trước khi tàu cập để cont được lấy ngay khi hạ bãi.
- Kiểm tra cont tại bãi. Đo chiều cao, chiều rộng hàng nhô, kiểm tra dây chằng, gỗ kê từ đầu Trung Quốc; siết lại hoặc bổ sung nếu chưa đạt trước khi ra đường.
- Kéo mooc lùn về Bình Dương. Xe vận chuyển cont flatrack chạy theo tuyến trong giấy phép, có xe dẫn đường với các cont thuộc diện siêu trường.
- Rút hàng tại nhà máy. Cẩu nhấc kiện từ Flat Rack xuống nền xưởng, trả vỏ cont về bãi hãng tàu đúng hạn.
Đang nhập dây chuyền máy móc bằng Flat Rack, Open Top? Gửi packing list, cảng đi và địa chỉ nhà máy, Project Shipping báo giá cước biển, thủ tục hải quan và trucking mooc lùn trọn gói trong 30 phút, tư vấn miễn phí, chưa chốt vẫn có phương án để đối chiếu với giá bên bán. Gọi 0909 411 668 hoặc chat Zalo.
Khó khăn khi vận chuyển cont flatrack số lượng lớn và cách xử lý
- Nhiều cont, nhiều đợt tàu: theo dõi 100 cont bằng bảng điều phối chung giữa CS, Docs và đội xe; mỗi cont có trạng thái tàu, hải quan, xe, giao nhà máy để không sót và không kéo nhầm thứ tự.
- Kiện nặng tập trung trên Flat Rack: máy cán và bồn thép dồn tải vào giữa sàn cont. Khi vận chuyển cont flatrack loại này, phải chọn mooc có tải trục phù hợp và tốc độ chậm qua cua, không để hàng dịch chuyển làm đứt dây chằng.
- Cont Open Top phủ bạt: bạt bung trên đường là nguy cơ mất an toàn. Bãi cảng kiểm tra dây bạt từng cont trước khi xe rời cảng.
- Thời gian miễn lưu bãi hạn chế: cont về dồn dập trong khi nhà máy chỉ nhận theo tiến độ lắp đặt. Cách giải quyết là kéo cont về bãi trung chuyển gần nhà máy khi cần, thay vì để tại cảng phát sinh phí.
Kết quả và bài học cho chủ hàng nhập dây chuyền máy móc
Dự án vận chuyển cont flatrack hoàn thành với toàn bộ cont giao vào nhà máy đúng tiến độ, nhờ nỗ lực của đội tài xế và nhân viên điều phối của Project Shipping. Ba điểm chủ hàng nhập máy móc từ Trung Quốc nên rút ra:
- Yêu cầu bên bán gửi packing list có kích thước, trọng lượng từng kiện và loại cont dự kiến trước khi đóng hàng. Đây là dữ liệu để forwarder tại Việt Nam tính cước OOG, giấy phép và loại xe.
- Với dây chuyền nhiều cont, thứ tự giao quan trọng không kém giá cước. Chia booking theo cụm máy, không theo “cont nào sẵn thì đi”.
- Giữ 1 đầu mối lo cả cước biển, hải quan và vận chuyển cont flatrack đường bộ để khi có cont trục trặc, một bên chịu trách nhiệm xử lý thay vì đùn đẩy.
Với kiện vượt hẳn khổ container (quá dài, quá nặng), Project Shipping có các phương án khác: tàu hàng rời, tàu Ro-Ro, mooc thủy lực đa trục, được mô tả tại trang vận chuyển hàng siêu trường siêu trọng. Khái niệm và cách phân loại hàng quá khổ xem bài hàng OOG là gì.
Câu hỏi thường gặp về vận chuyển cont flatrack máy móc
Cảng Wenzhou ở đâu, có tàu về Cát Lái không?
Cảng Wenzhou (Ôn Châu) thuộc tỉnh Chiết Giang, Trung Quốc, cách Thượng Hải khoảng 400 km về phía nam. Tuyến Wenzhou đi Cát Lái có tàu container chạy định kỳ, nhận cả Flat Rack và Open Top.
Cont Flat Rack chở được bao nhiêu tấn?
Theo thông số hãng tàu, 40′ Flat Rack payload khoảng 38,8 tấn, bản 40’HC Flat Rack tới 52,5 tấn. Nhưng trên đường bộ Việt Nam, tải thực tế bị giới hạn bởi giấy phép lưu hành và tải trục của xe, thường thấp hơn nhiều so với sức chịu của cont.
Cont Flat Rack có hàng nhô khổ thì cần giấy phép gì?
Nếu xe chở cont có chiều cao trên 4,35 m, rộng trên 2,5 m, dài trên 20 m hoặc tổng khối lượng trên 48 tấn, phải xin giấy phép lưu hành xe quá khổ, quá tải tại Sở Xây dựng hoặc Khu Quản lý đường bộ tùy tuyến.
Vì sao cont Flat Rack phải đi mooc lùn?
Khi vận chuyển cont flatrack, mooc lùn có sàn thấp hơn mooc xương, giúp tổng chiều cao xe và hàng nhô trên cont nằm trong tĩnh không cầu, dây điện trên tuyến. Mooc lùn cũng có tải trục cao hơn, phù hợp kiện nặng tập trung như máy cán, bồn thép.
Báo giá vận chuyển cont flatrack cần thông tin gì?
Packing list có kích thước, trọng lượng từng kiện, loại cont, cảng đi, cảng đến, địa chỉ giao, ngày hàng sẵn sàng và có cần cẩu rút hàng tại nhà máy hay không. Đủ các thông tin này, Project Shipping báo giá trong 30 phút.

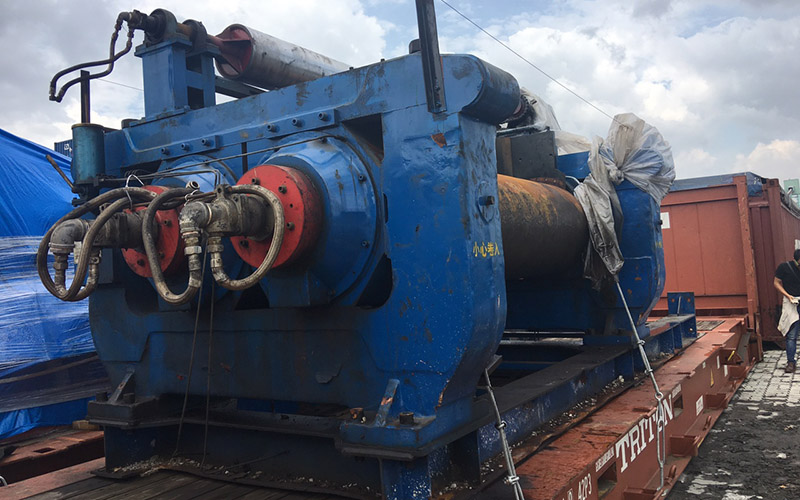

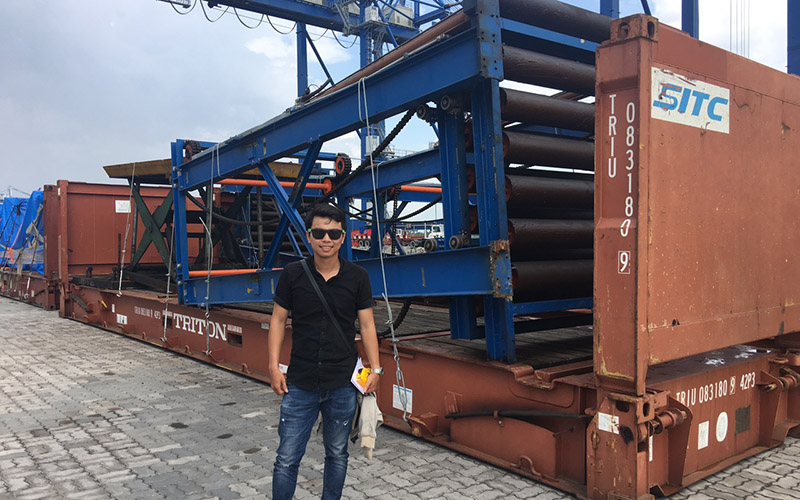

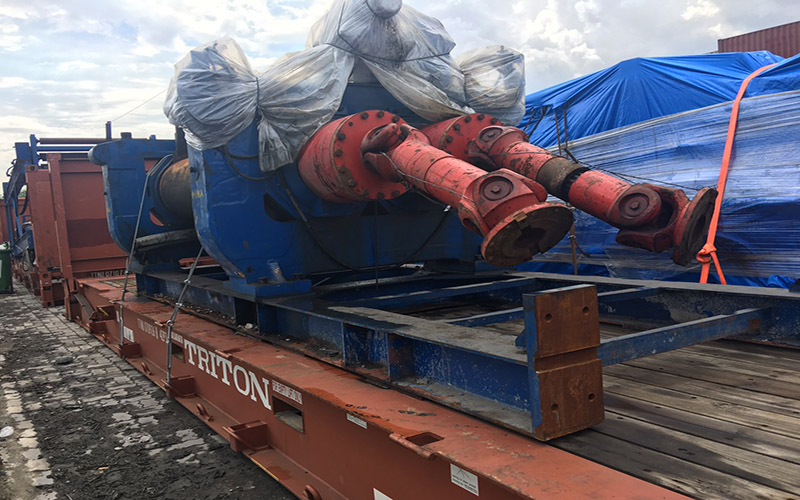

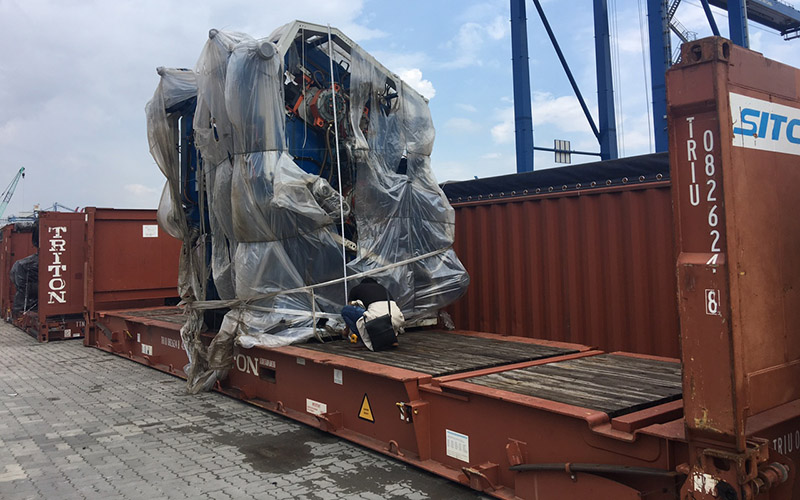

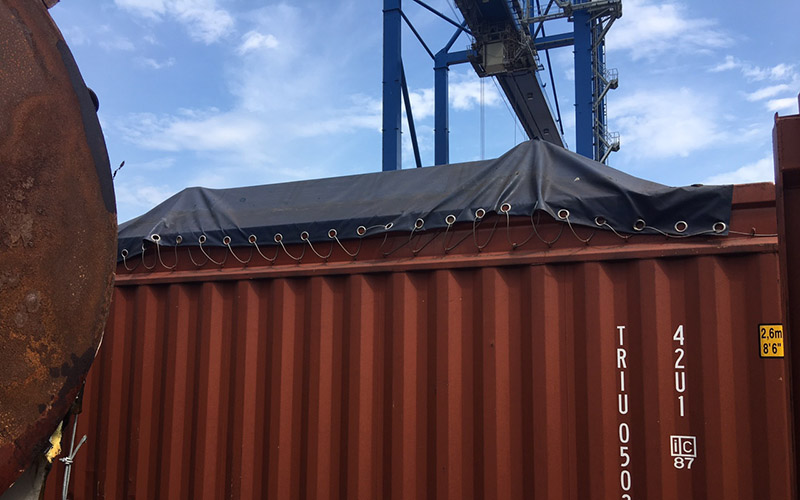

Hình ảnh thực địa
