Nhà máy đang chạy đúng tiến độ, dây chuyền thiết bị vẫn nằm ở Trung Quốc, vậy làm sao đưa hàng quá khổ về Bình Dương mà không lỡ ngày lắp đặt?
Đó là bài toán Project Shipping xử lý bằng phương án cont Opentop: book tàu, thông quan tại cảng Cát Lái rồi kéo mooc lùn thẳng về nhà máy. Dưới đây là toàn bộ diễn biến lô hàng và những điều cần biết nếu doanh nghiệp của bạn đang cân nhắc phương án tương tự.
Case thực tế: 6 cont Opentop dây chuyền máy móc về Bình Dương
- Hàng hóa: dây chuyền máy móc thiết bị phục vụ nhà máy sản xuất, đóng vào 6 cont Opentop do kích thước và kết cấu không phù hợp container thường.

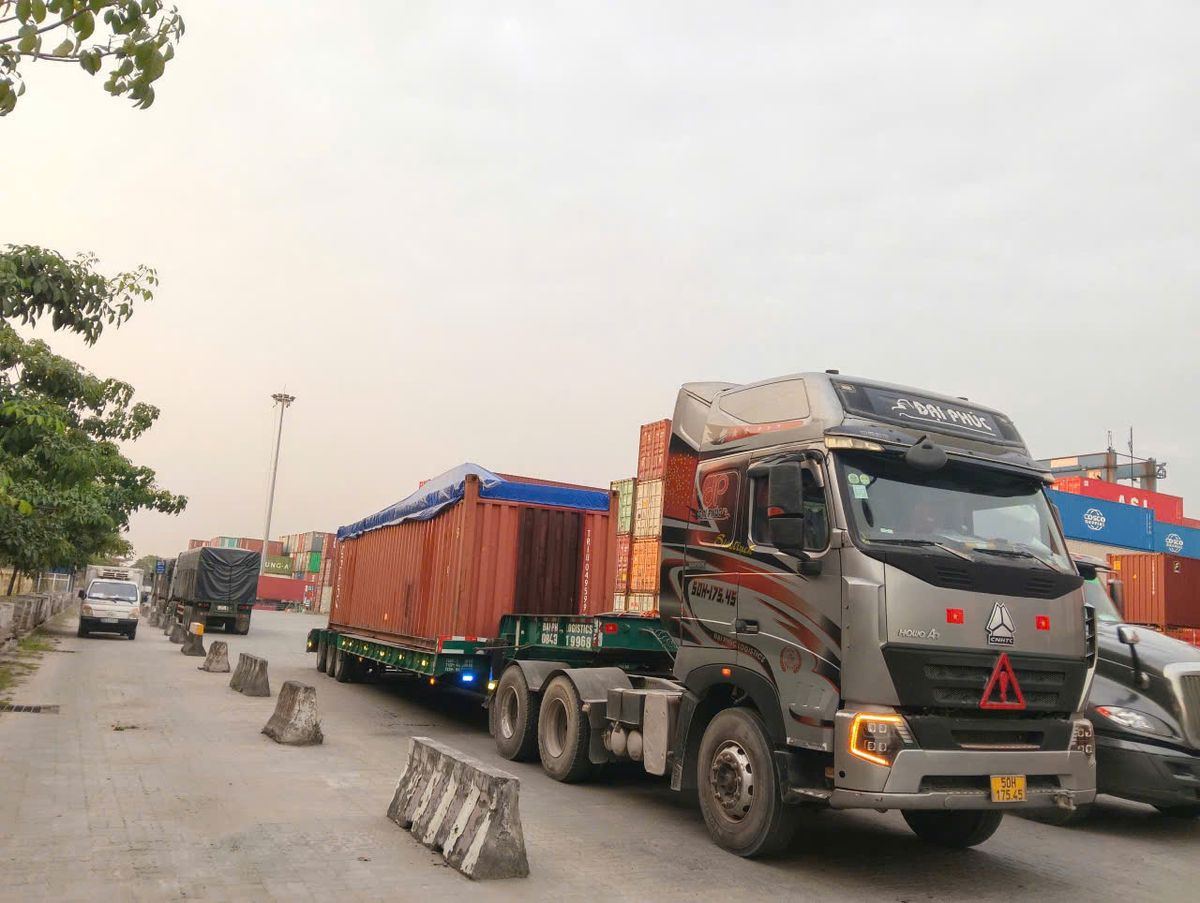

- Tuyến vận chuyển: book tàu từ Trung Quốc về cảng Cát Lái, sau đó kéo nội địa từ Cát Lái về khu công nghiệp tại Bình Dương.

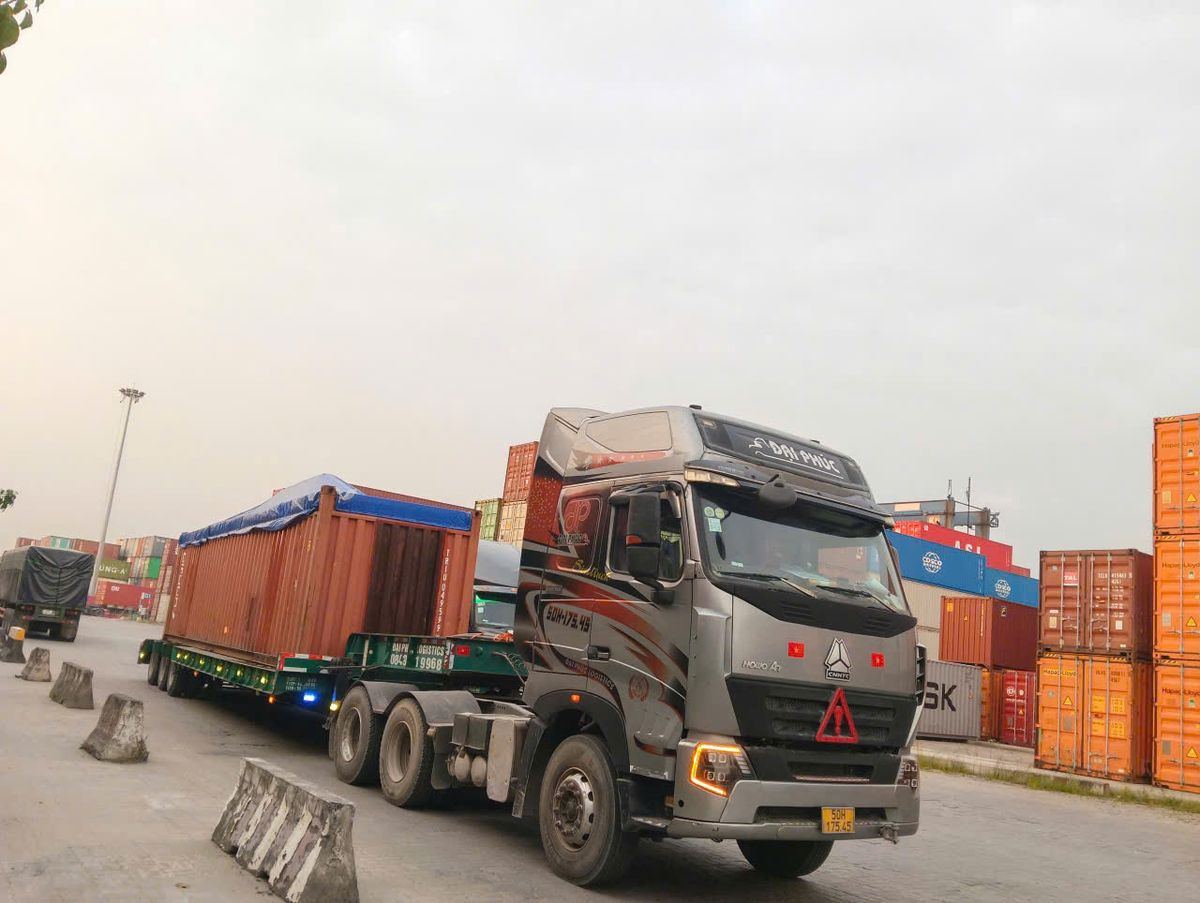

- Phương tiện: đầu kéo cùng mooc lùn chuyên dụng cho hàng chở trong cont, phối hợp cẩu bãi nâng hạ container tại hai đầu.
- Thời gian: lịch trình được canh khớp với tiến độ xây dựng nhà máy, từ khâu book tàu, thông quan đến bàn giao tại công trình.
- Khó khăn: phải chọn đúng cont và tàu phù hợp với kích thước hàng, đồng thời xử lý thủ tục hải quan cho hàng quá khổ trước khi được phép kéo ra khỏi cảng.
- Kết quả: cả 6 cont được giao đến nhà máy an toàn, đúng tiến độ dự án, không phát sinh sự cố trong quá trình nâng hạ và vận chuyển.
- Bằng chứng: hình ảnh thực tế quá trình làm hàng tại bãi và trên đường vận chuyển, xem tại mục Hình ảnh thực địa cuối bài.
Container Opentop là gì và giới hạn kỹ thuật cần nắm
Cont Opentop khác container thường ở chỗ không có nóc cố định, thay bằng bạt phủ hoặc mái thép tháo lắp, cho phép cẩu hàng từ trên xuống thay vì luồn qua cửa. Đây là lựa chọn bắt buộc khi hàng quá cao để đưa qua cửa container hoặc cần cẩu thẳng đứng để tránh va chạm kết cấu.

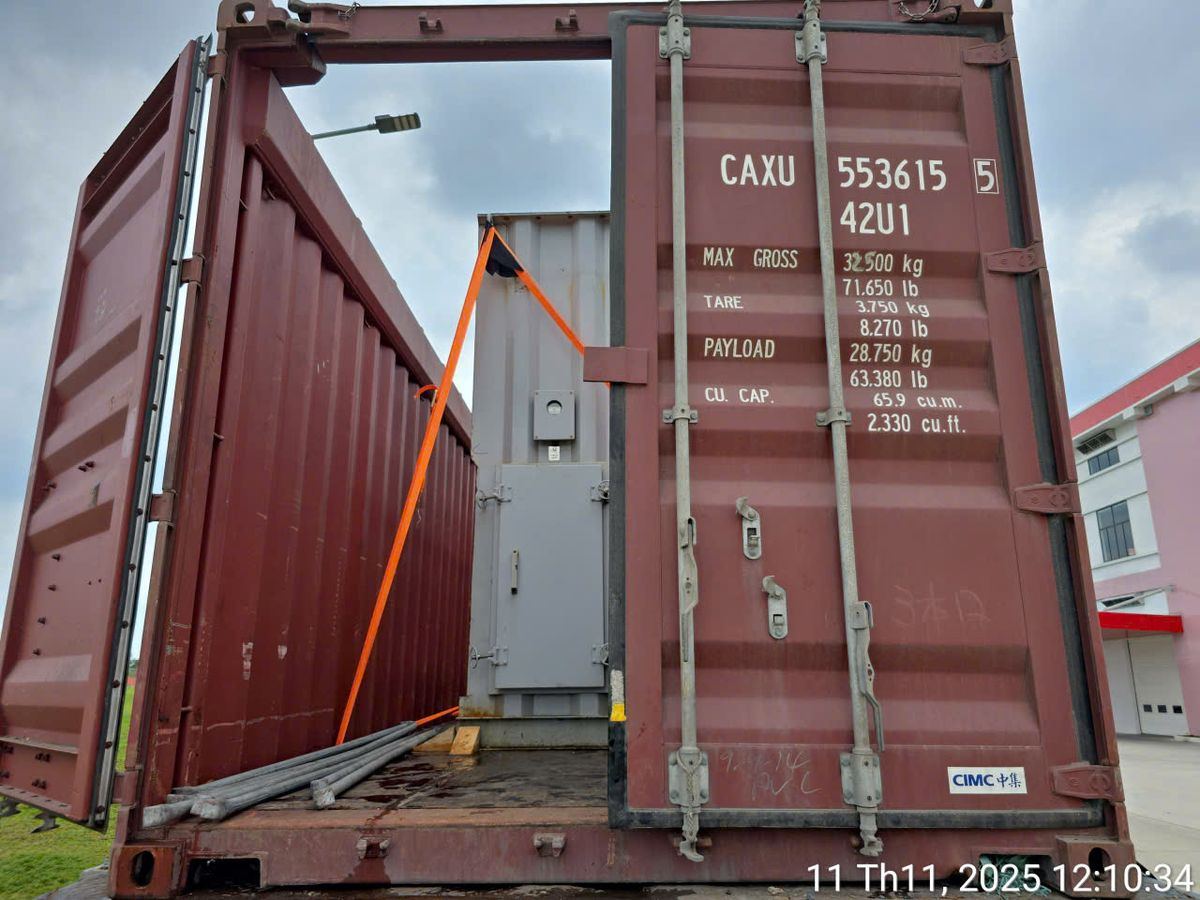

Theo thông số kỹ thuật container Opentop 40 feet, roof opening (khoảng mở nóc để cẩu hàng) chỉ khoảng 11.798 x 2.230mm, nhỏ hơn lòng trong cont. Đây là điểm doanh nghiệp hay bỏ sót: hàng phải lọt khung roof opening chứ không phải lọt lòng cont mới cẩu được. Payload cont Opentop 40 feet dao động 26.600 đến 28.610kg, thấp hơn Flat Rack khá nhiều, nên hàng vừa quá khổ vừa quá tải thường phải chuyển qua phương án Flat Rack hoặc hàng rời.
Với lô hàng này, dây chuyền máy móc có chiều cao vượt cửa container thường nhưng vẫn nằm trong roof opening, nên đóng vào Opentop là phương án tối ưu về chi phí so với đi Break Bulk.
Quy định pháp lý khi kéo cont Opentop quá khổ trên đường bộ Việt Nam
Theo Thông tư 12/2025/TT-BXD, sửa đổi bởi Thông tư 19/2026/TT-BXD, xe chở hàng được xác định là siêu trường khi có ít nhất một kích thước bao ngoài vượt ngưỡng: dài hơn 20,0m, hoặc rộng hơn 2,5m, hoặc cao hơn 4,2m (xe chở container tính cao hơn 4,35m). Xe chở container Opentop có hàng nhô cao khỏi miệng cont gần như chắc chắn rơi vào diện siêu trường.
Siêu trọng được tính khi khối lượng toàn bộ xe vượt 48 tấn. Trước khi kéo cont ra khỏi cảng, đơn vị vận chuyển phải xin giấy phép lưu hành tại Sở Xây dựng, Khu Quản lý đường bộ hoặc Cục Đường bộ Việt Nam tùy điểm đi và điểm đến. Một nguyên tắc bất di bất dịch: các cảng đều không chấp nhận hàng quá khổ cao hơn giấy phép dù 1cm, không quá tải dù 1kg, nên đo đạc chính xác chiều cao thực tế của hàng trước khi làm hồ sơ là bước bắt buộc.
Cần tư vấn phương án cho lô hàng cont Opentop hoặc hàng siêu trường siêu trọng khác? Gửi kích thước, trọng lượng và tuyến vận chuyển, Project Shipping phản hồi phương án kèm báo giá trong 30 phút làm việc, tư vấn miễn phí. Gọi 0909 411 668 · Chat Zalo
Rủi ro thường gặp khi làm hàng Opentop và cách xử lý

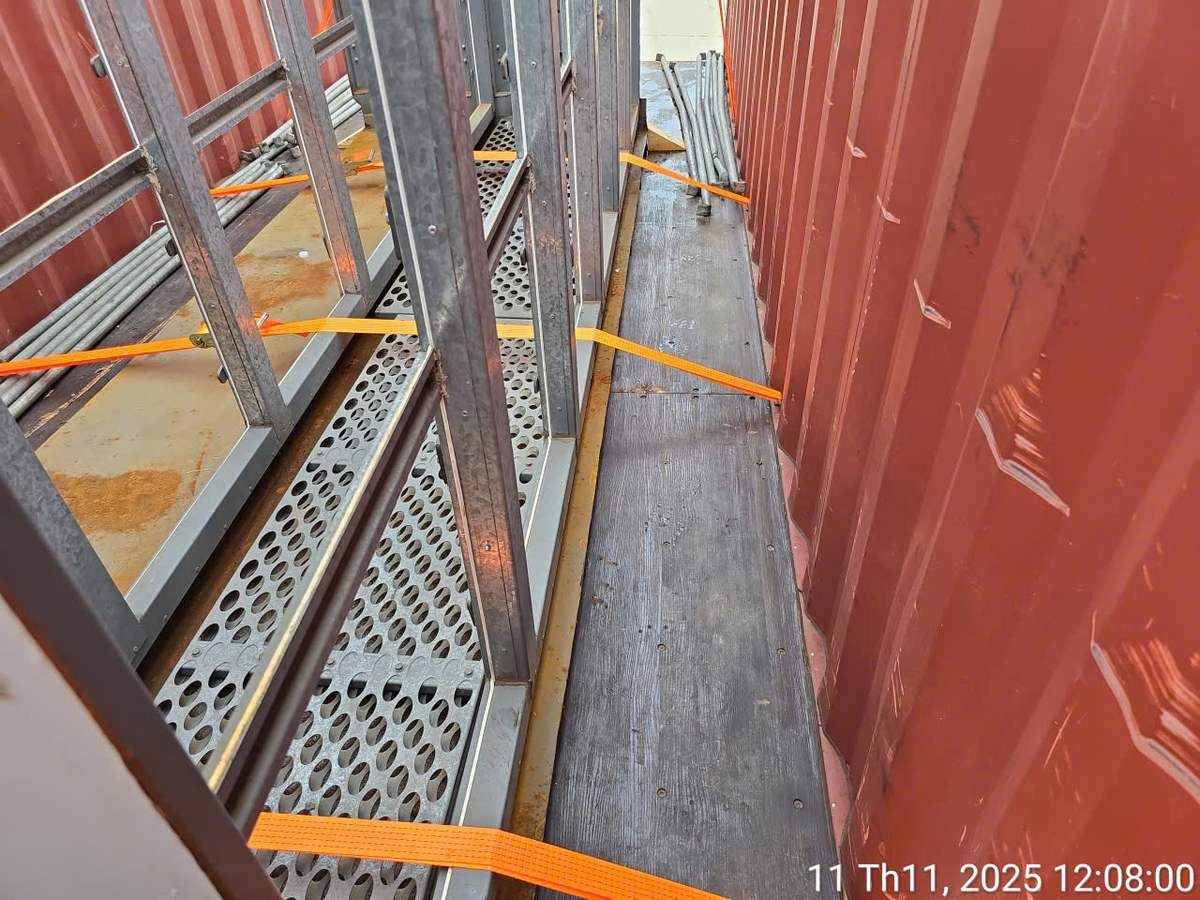

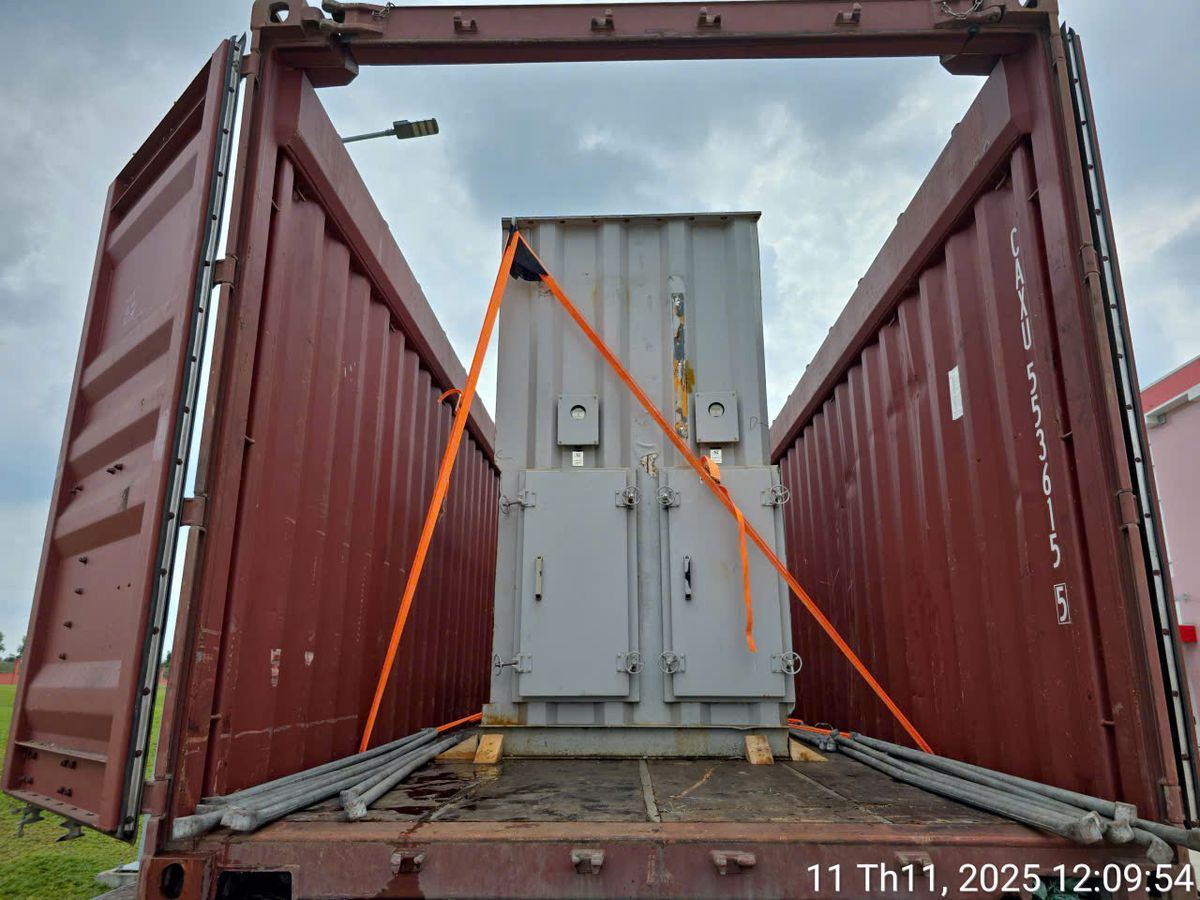

Rủi ro lớn nhất khi vận chuyển hàng bằng cont Opentop là lệch trọng tâm khi cẩu qua roof opening hẹp, dễ va chạm thành cont nếu định vị không chuẩn. Đội hiện trường Project Shipping đo đạc kích thước hàng và khung cẩu trước khi thi công, dùng dây lashing cố định hàng vào các điểm neo trên thành cont để chống xê dịch khi xe di chuyển qua đường xóc hoặc cua gấp.
Rủi ro thứ hai là thủ tục: hàng quá khổ đi quá khổ quá tải mà thiếu giấy phép lưu hành sẽ bị chặn ngay tại trạm cân hoặc cổng cảng, phát sinh chi phí lưu bãi và trễ tiến độ. Vì vậy hồ sơ xin phép luôn được chuẩn bị song song với khâu thông quan, không đợi hàng về đến cảng mới bắt đầu làm.
Đội xe Project Shipping gồm mooc lùn, mooc sàn và mooc nhiều trục chuyên chở container Opentop và Flat Rack, cùng đội ngũ giám sát hiện trường có kinh nghiệm xử lý hàng dây chuyền máy móc cho các dự án nhà máy tương tự lô hàng này.
Câu hỏi thường gặp về vận chuyển container Opentop
Cont Opentop khác gì Flat Rack khi chở hàng quá khổ?
Cont Opentop vẫn có 4 vách kín, chỉ hở phần nóc để cẩu hàng từ trên xuống, phù hợp hàng cao vượt cửa nhưng chiều rộng và dài vẫn vừa lòng cont. Flat Rack không có vách hông, phù hợp hàng rộng hoặc dài vượt khổ cont thường.
Hàng bao nhiêu tấn thì phải đi Opentop thay vì cont thường?
Không có mốc tấn cố định, quyết định dựa trên chiều cao thực tế của hàng so với cửa container. Hàng vừa lọt cửa thì đi cont thường, hàng cao hơn cửa nhưng lọt roof opening thì đi Opentop.
Có cần giấy phép lưu hành khi kéo hàng Opentop trong nội thành không?
Có, nếu xe và hàng vượt ngưỡng siêu trường hoặc siêu trọng theo quy định, bất kể quãng đường vận chuyển dài hay ngắn, kể cả đi trong phạm vi một tỉnh.
Project Shipping có làm được cả thủ tục hải quan lẫn vận chuyển nội địa không?
Có, Project Shipping xử lý trọn gói từ book tàu, thông quan tại cảng đến vận chuyển nội địa bằng đội mooc lùn và mooc chuyên dụng riêng, không phải thuê thêm bên thứ ba cho từng công đoạn.
Làm sao biết hàng của tôi lọt được roof opening của cont Opentop?
Gửi kích thước bao ngoài của hàng, đội kỹ thuật Project Shipping đối chiếu với thông số roof opening từng loại cont (20 feet, 40 feet, 40 feet cao) để xác nhận trước khi chốt phương án.
Hình ảnh thực địa





Bài viết liên quan
- Container Open Top là gì
- Dịch vụ vận chuyển container Opentop
- Phân biệt Flat Rack và Open Top
- Hàng OOG là gì
Cần phương án, giấy phép và báo giá cho lô hàng tương tự? Xem dịch vụ vận chuyển hàng dự án trọn gói của Project Shipping.
